昨日からの現場も今日で無事完了
今日は昨日に比べて風も無くてやり易い1日でした
屋根が複雑で野地台を持って行ったものの母屋組んで 垂木どーん 野地どーん で終わりました
それはそれで早く帰れるので良いのですけどね(笑)
‘今日の現場’ カテゴリーのアーカイブ
無時完了
2016年2月25日 木曜日今日のそれぞれ
2016年2月22日 月曜日久し振りに
2016年2月19日 金曜日SE構法建て方
2016年2月18日 木曜日駄目な人になりそうです・・・・
2016年2月17日 水曜日昨日今日と同業者様の応援仕事に出てるんですけど
昨日は一吊り今日も3トントラック3台分の荷受けで実働1時間
エンジン止めて灯油ヒーターで一日過ごしてました・・・・
アカン アカン こんな楽な現場ばっかりやったら駄目な人になりそうです(笑)
明日は自社仕事で電線だらけの現場でSE構法の建て方作業
きっと達成感を沢山感じられると思います(-.-)
疲れた~
2016年2月16日 火曜日今日はRC現場で電気の引き込み柱の建柱作業 200コラムの7mを1本据え付け
3月引き渡し物件で現場は搬入車や仕上げ関連の業者さんで大変な状態でした
クレーンの前にはミキサー車で来たモルタルを左官屋さんが小型モルタルポンプで打設中
クレーンの後ろはトラック1台分の洗面台を荷受け中 そんな中 柱を積んで来たトラックを
18mほど離れた所からトラックの上で柱を起こして据え付け完了
11時には作業終了
午後はだれも戻って無いガレージで相棒のメンテを休憩無で13時から17時まで・・・・
まずは古いブームグリスを灯油でゴシゴシ落してピカピカに
つぎは新しいブームグリスをヌリヌリ
時間が足りずで全部出来ませんでした・・・・残りは後日に・・・・・疲労度も◎ 疲れた~

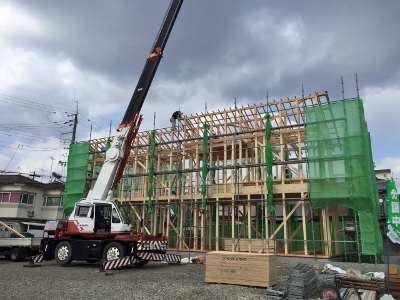

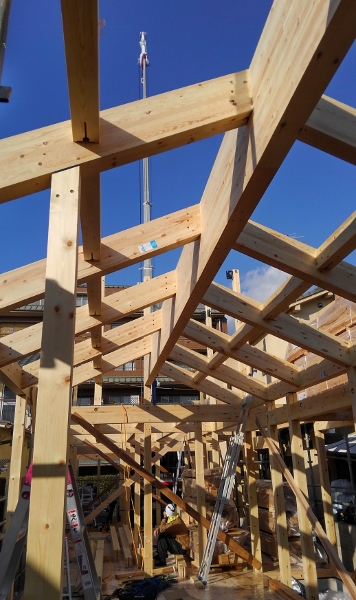

コッチは息子担当の木造在来建て方作業

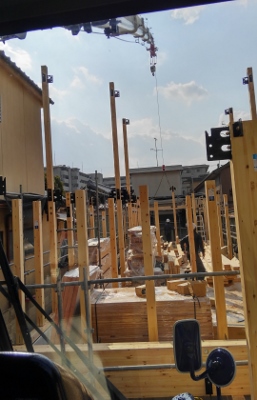

新しい開発地の1棟目ですが、ココの開発地の物件は躯体が長くて
最後の1棟が真ん中で残ると結構大変かも(笑)
寒い一日
2016年2月15日 月曜日春近し
2016年2月12日 金曜日無時完了
2016年2月10日 水曜日昨日からの縦長物件も今日で無事終了

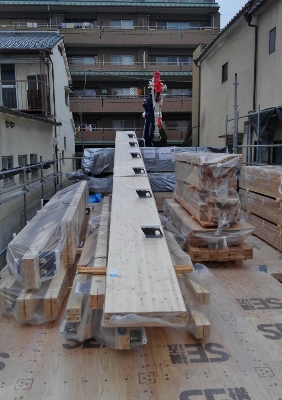

写真はジブを格納後、道路ギリギリまで下がってガレージ部分を組んで撤収前の1枚

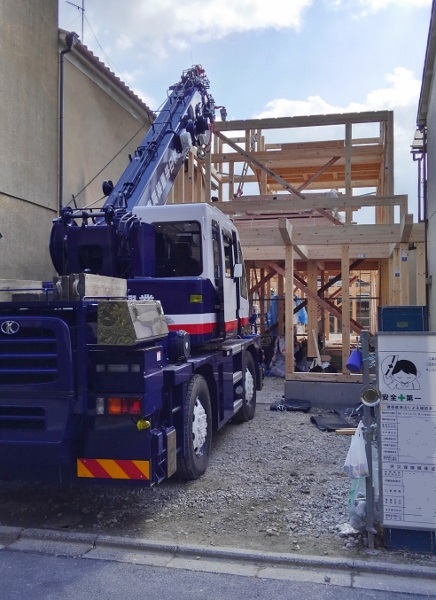

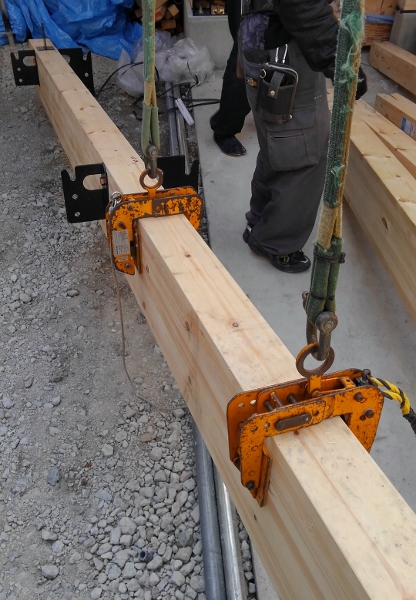

SE構法は細いスリットに鉄のプレートが納まるので左右の傾きには結構シビア
大工さんの中には「面倒だからクランプは1個で良い!」なんて事言う人いますけど
軽い在来なら良いですけどSEなら二丁掛けで向きは揃えず反対に掛けるのが正解だと思ってます
こう吊ると真ズレ無しで左右に傾かずに吊れますから・・・・そんなん当たり前なんて人はスルーしてね(笑)
同じ仕事をするなら安全かつ効率的に仕事するのがプロフェッショナルだと思ってます
いちいち説明と指導は面倒ですけど素直に聞く耳お持ちの大工さんには説明してます
通し柱をクランプで吊るのは危険ですの説明とセットでね(笑)
