私はSE構法建て方作業
条件も良くて物件も大きすぎずで丁度良い感じでした
コッチは弟担当の現場
京都市内の有名観光地で少し前から飛び飛びで行かせて頂いている現場で解体ガラとミニユンボの搬出入
今回は今日一日だけで続きは少し先みたいです

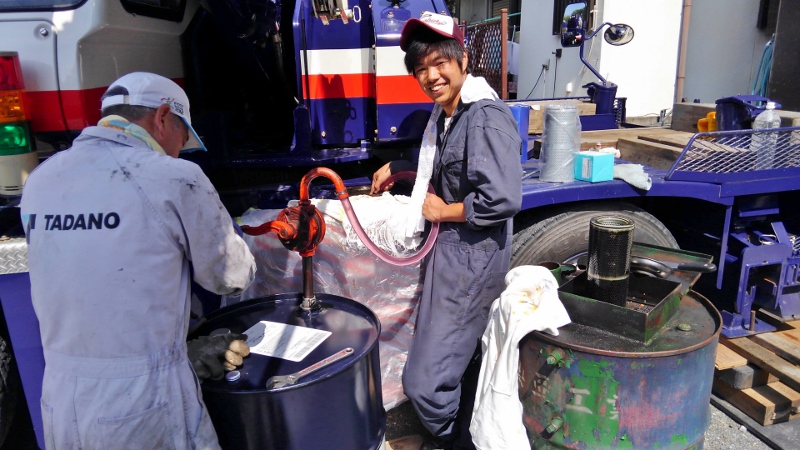

で、待機組はガレージで5トンのタイヤローテーションのついでに
ホイルを塗装していたみたいですが予想外の雨にやられて最後まで出来なかったみたいでした
5トンは月曜日までこの状態 まぁ月に2回ほどしか動かないやつですからね~(笑)
2016年6月 のアーカイブ
今日のそれぞれ
2016年6月25日 土曜日昨日今日
2016年6月24日 金曜日まずは昨日更新出来なかった現場から
こっちは弟担当の建築現場で資材の搬入作業
こっちは定時終了

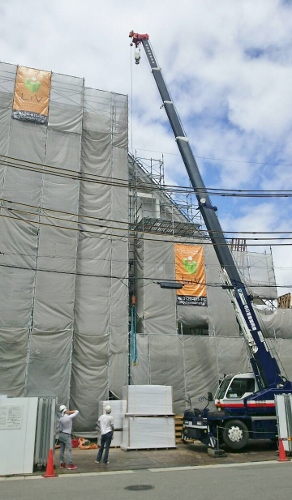

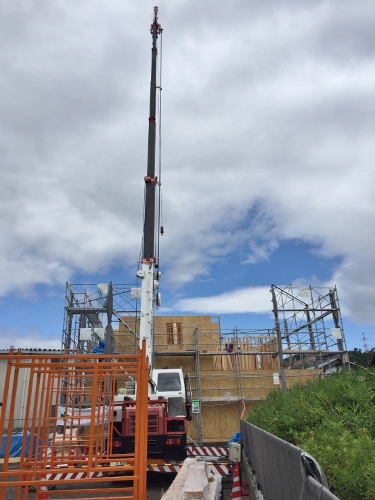

これは息子担当の応援仕事のパネル建て方
ココは残業1.5時間 息子は毎日残業が続いています
私は仕事に出たものの大人の事情で直ぐに帰社 ・・・・・

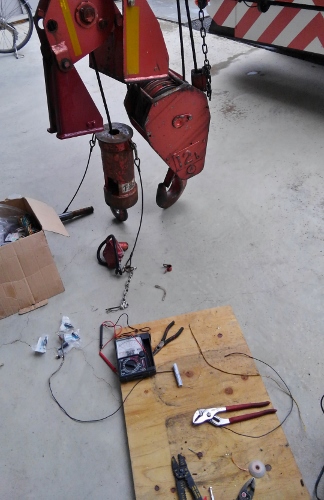

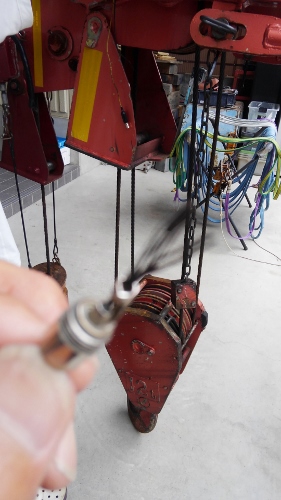

今日は空きで息子と二人で調子の悪いレンタル機のリミット回路の故障探究
コネクターから電線見ると黒く炭化してました 数年前にも弟のGRでもジブで電線が同じ状態になった事が有って
直ぐに原因究明出来て修理完了
まぁレンタル機ですからウチで直さなくてもサービス工場直行でも
良いと言えば良いんですけど細かい事も伝承しておいた方が本人の為になりますし
・・・・・・もう少しハンダ付け上手になりましょう(笑)
今日のそれぞれ
2016年6月22日 水曜日メンテの日
2016年6月18日 土曜日久し振りに・・・
2016年6月17日 金曜日無時完了
2016年6月16日 木曜日芦屋の現場も今日で無事完了
棟梁の車を運転しながら名神西宮インター手前からワイパーオン 予想外に雨が早い・・・・・
午後から雨が強くなり14時には現場を撤収
棟梁が無理に仕事して風邪ひいて休む位なら今日はもう止めようと・・・・
取り敢えずクレーンの要る所は全部組んだのでオッケーとの事でした
これで現場遠いシリーズは私の分は終了 帰りに棟梁から次は盆明けでココの近所って
言われました~ 8月にもう1棟芦屋らしいです(笑)
今日は予想外に早い雨の中 何とか3台動いたのですが雨が早かった分
作業開始時間を早めたり仕事をマキマキで頑張ったり 私現場みたいに早めに止めたりで
16時には全員戻ってました・・・留置きのレンタル機は戻ってませんけどね(笑)
2日目終了
2016年6月15日 水曜日現場も作業半径も遠いです・・・
2016年6月14日 火曜日2回目・・・・
2016年6月13日 月曜日今日は暇でメンテの日

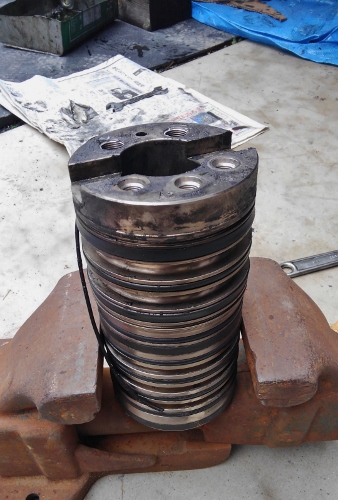

患者さんは弟のGR-120 内容はスイベルコアよりのLLC漏れ GRの定番修理箇所で
この車は2回目になります・・・・
まずは古いスイベルをスライディングハンマーでコツコツ ポン こんなん出ました~

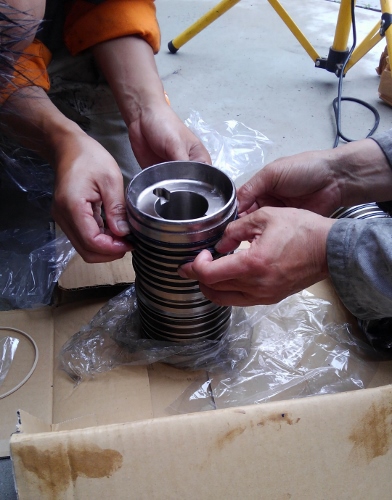

続いて新しい対策品のスイベルに新しいリング組み込んで本体に組み込み
今回は新人教育の一環で息子に全部させました(笑)
タダノに長く乗るにはココの修理を自分で出来れば一つの財産になりますし 覚えておいて損は無い所です

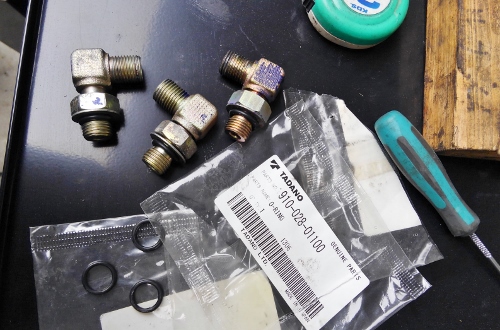

対策品のコアキットの中に入って無いのがエアー配管の3個のオーリング
なんで入って無いのかな~ コア交換でエルボも付け変えるんで絶対交換する部品なんですけどね
倉庫に在庫有って助かりましたけど、コッチも良く確認しないといけないですね~
これで2回目の水漏れ修理 さて対策品のコアは何年持つのかな ?
オーリングに被せるプラのリングがどこまで頑張るか次第かな・・・・(笑)
