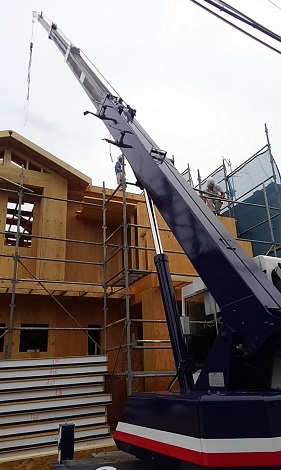

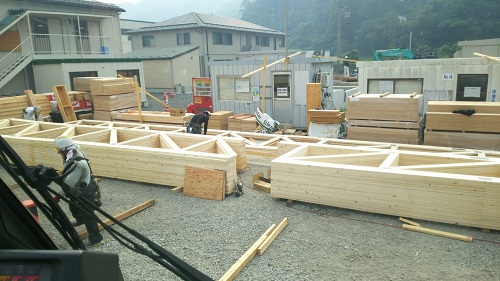

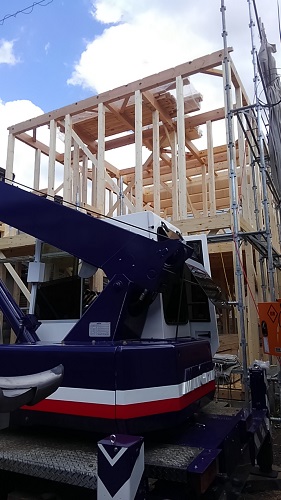

今日は土曜日に続き3トン乗って木造建て方へ
今回はウチのお客様からの紹介の工務店様でしたが
ラフターが入らない現場なので3トンクレーンを手配しようとして手配出来なくて
ウチのお客様に依頼したみたい・・・・
コッチは息子のツーバイ現場2日工程の一日目
ココを16時頃に終わらせて

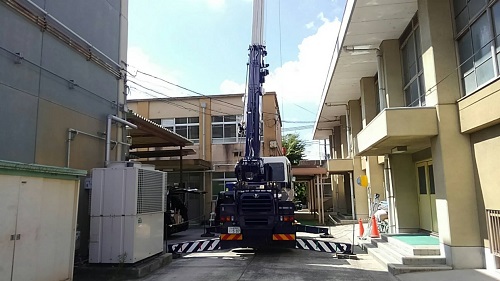

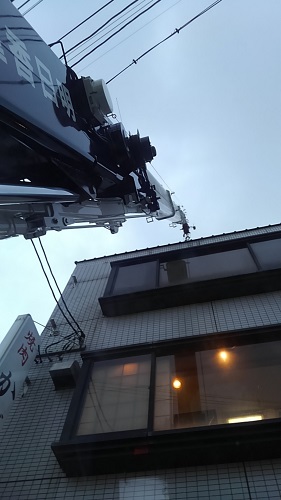

一度戻って19時着でエアコン室外器入替
約30分で作業終了 お疲れ様でした(^^)v
昨日は寝落ちしてしまい更新出来ずで
昨日の分を・・・

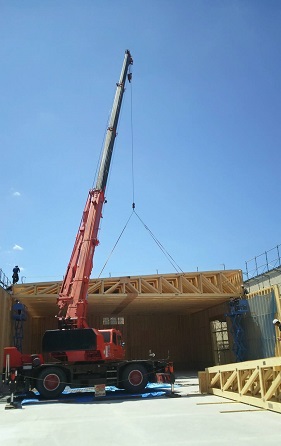

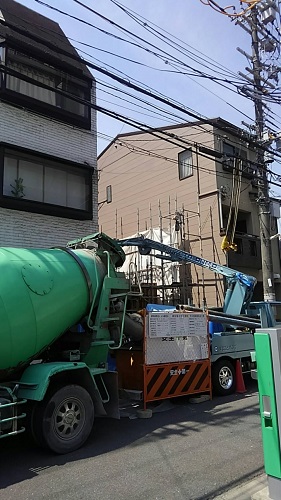

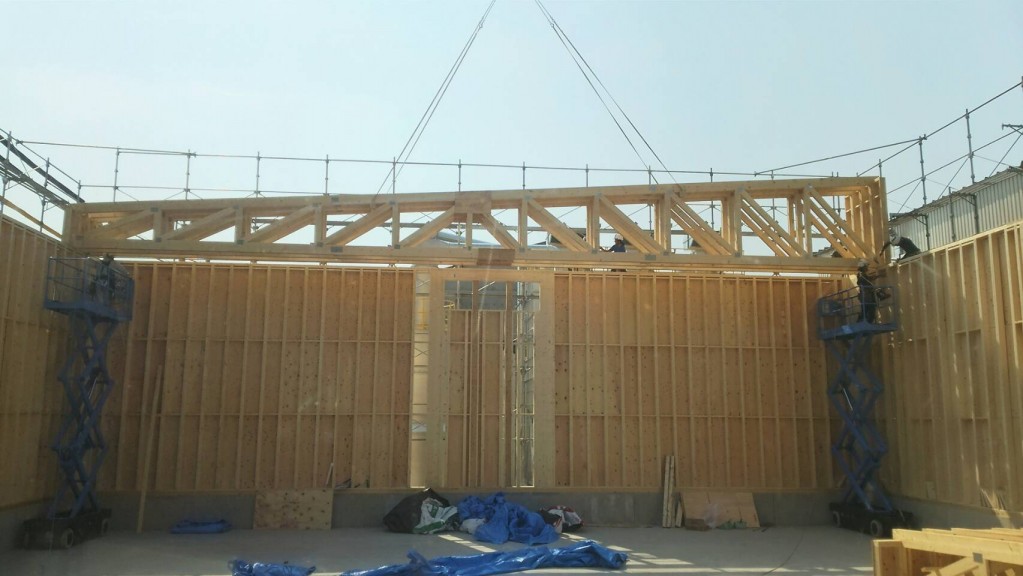

私は3トンでツーバイ現場で屋根パネル据付
道路通行確保の為材料は前日搬入してもらいました

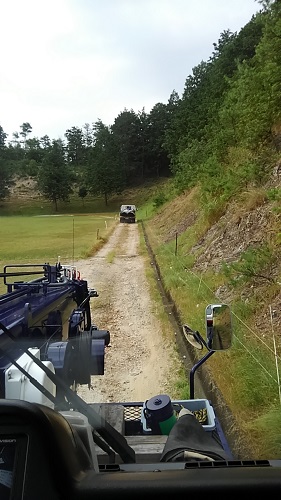

相棒は前面道路の通行確保の為3トンクレーン

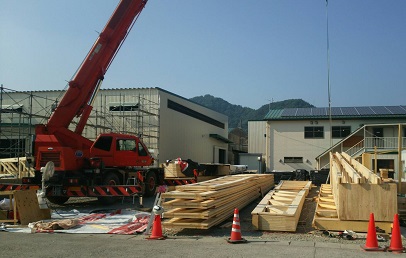

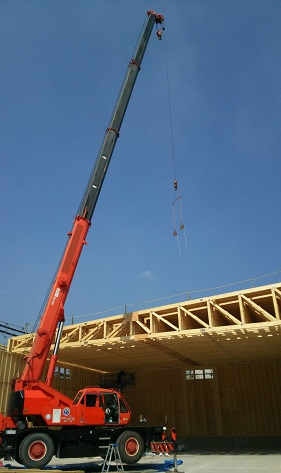

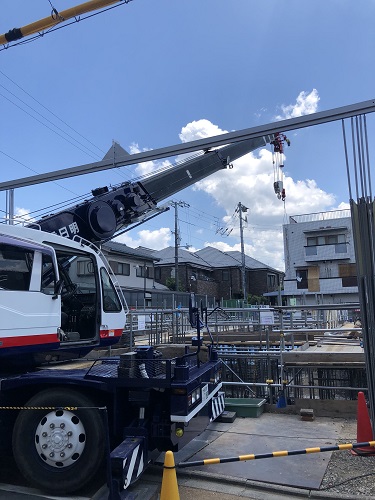

今回はスペシャル仕様で普段外してるジブを付けて現場に行きました
20mブームの3トンクレーン ジブ付けると定格500キロ未満なんですけど

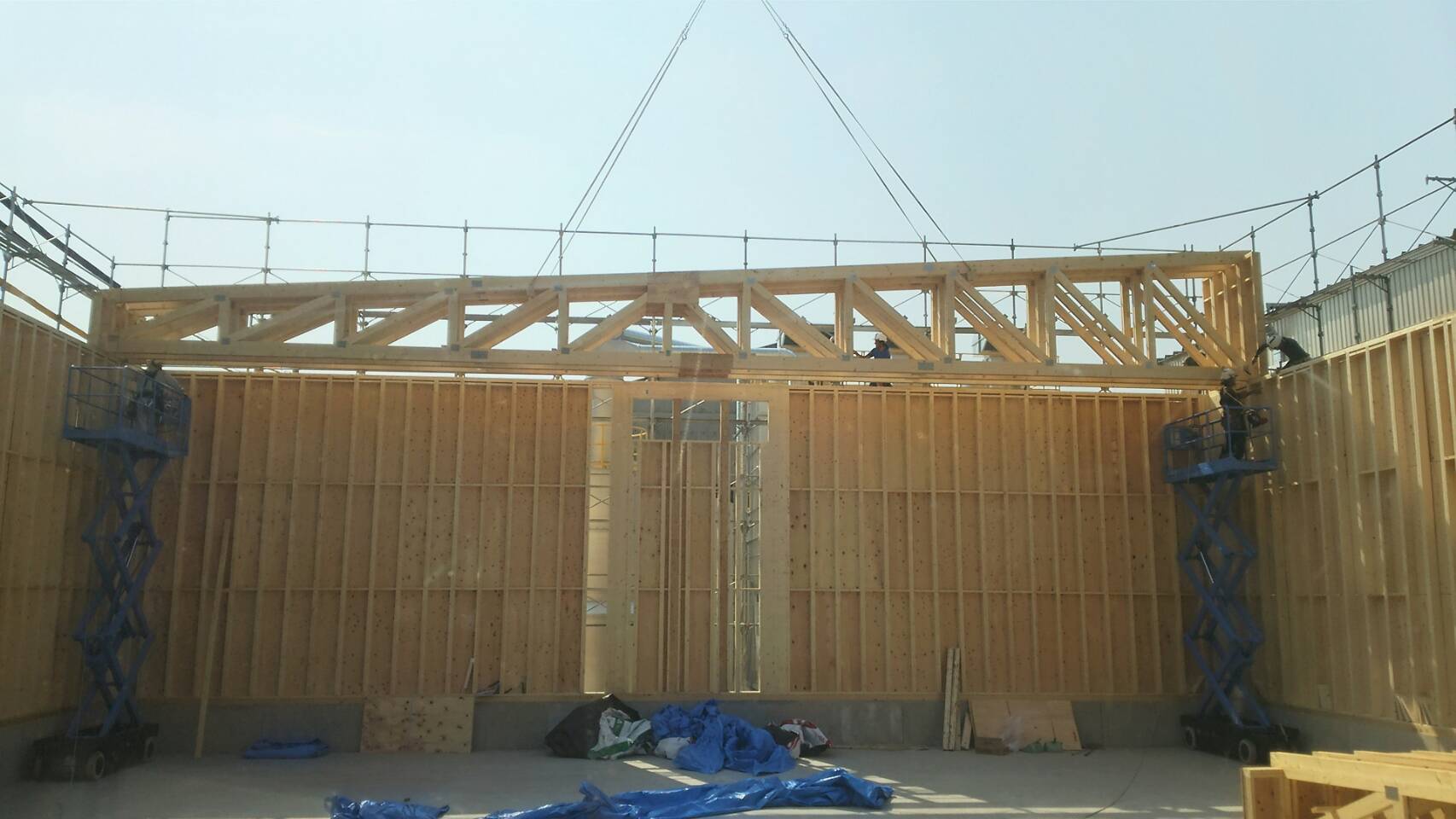

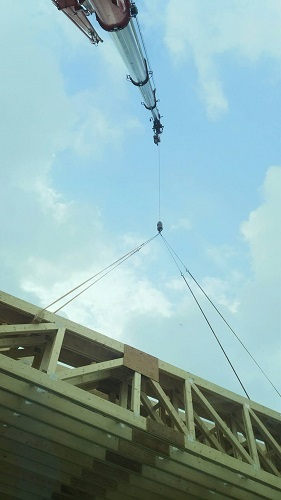

軽い屋根パネルなら無問題 メインじぁ少し届かないって思ってましたけど
全部届きました~
こんな使い方は購入時には考えて無かったんですけどね~
以外に使えました(^^)v

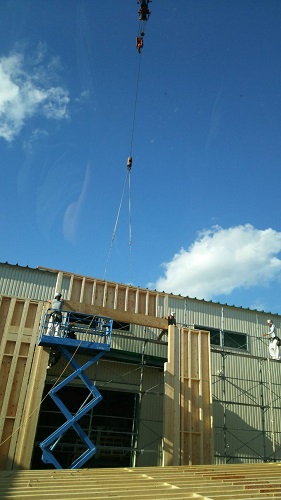

コッチは弟の大規模木造
後、数日で終わりで今日は台風の影響で現場空けるんで休みなんですけど
市内に戻って月曜日に台風の影響で現場に行けなくなっても困るって
事で今日は戻らず一日常宿のビジネスホテルでゆっくりしたみたいです
順調に進めば後三日 安全作業で宜しくお願いしますm(__)m
昨日は22時過ぎまで事務作業になってしまい更新出来ませんでした~m(__)m
で今日の現場をアップデート
弟は3クール目 最後のトラス地組が始まりました
毎日残業1~2時間で工程を消化してるみたいです
台風接近で少し先が心配ですが・・・
息子は今日明日で建築現場
今日は留置きで私がお迎えに行きました
明日は自転車通勤らしいです

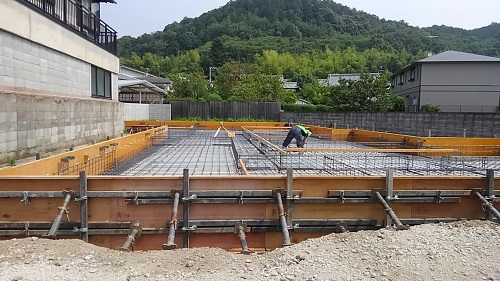

私は現場が無かったので前々から依頼されてた下見と現場打合せを
合計4ヶ所 7時40分発で12時帰社
午後は見積作ったり事務を夕方まで 暑くて外で相棒のメンテする気起こらず・・・

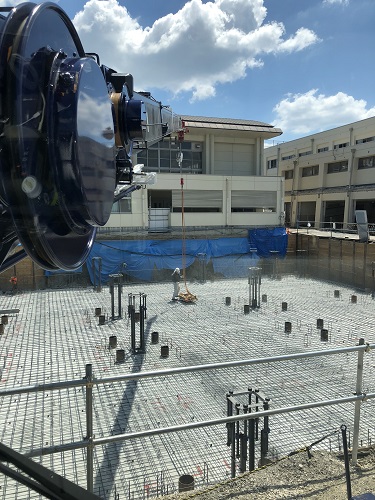

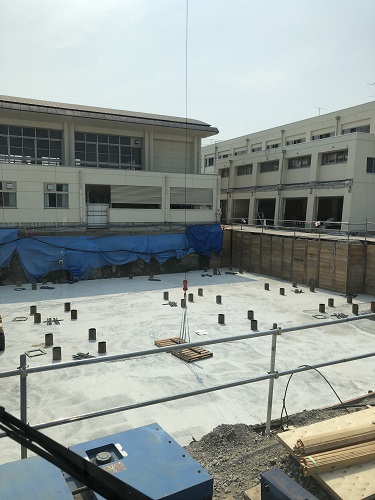

ココのRC現場は電線沢山有ってクレーン使うよりポリクレーンとか
ロングスパンで荷揚げしたらって以前打ち合わせていたのですけど
ロングスパンもポリクレーンもメーカーに問い合わせたら使用不可って事で
結局クレーンを入れる事に・・・・

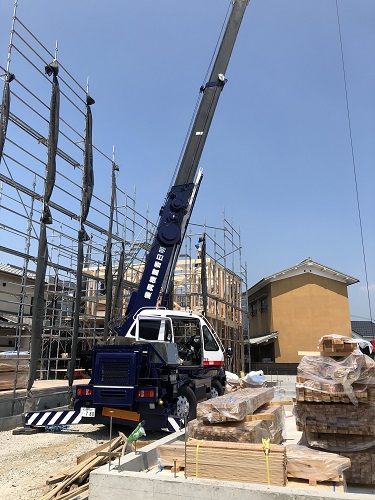

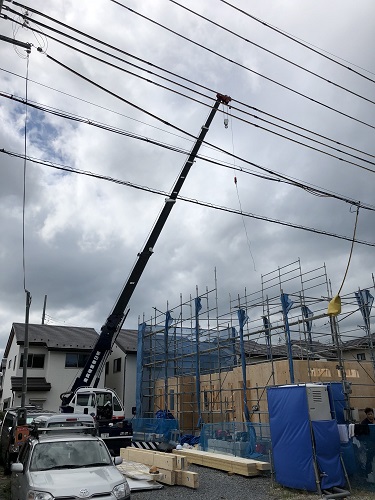

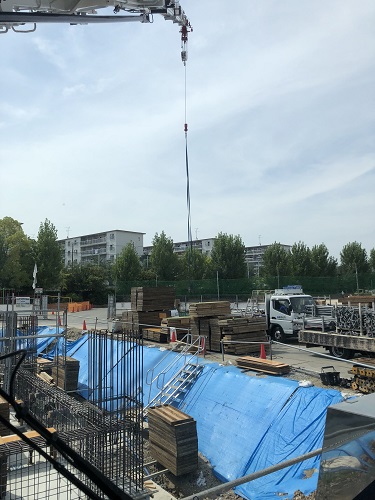

とりあえず行ける所まで3トントラッククレーンで行く事に
早く涼しくなって欲しいです・・・(笑)

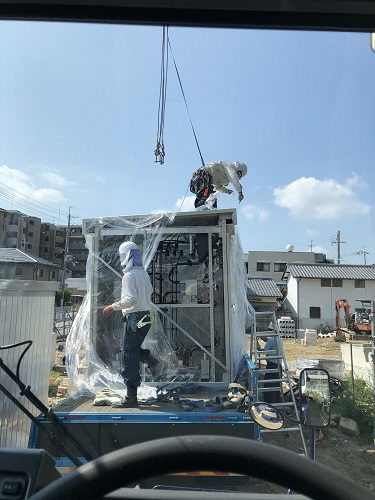

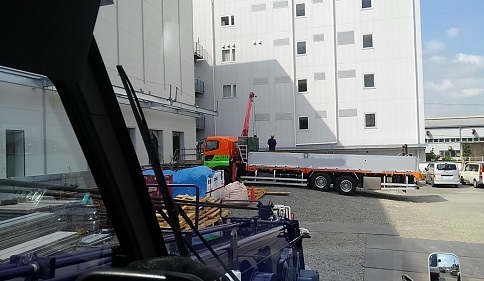

今日は応援仕事で建築現場
屋上から型枠搬出したりALC吊ったり
断熱材上げたりしてたんですけど
ココの現場は資材搬入用のステージが有りません・・・
ALCの余り材を上の階に上げようとALC屋さんがステージ無いのに無理やり
ALCハッカーで吊ろうとして足場に引っ掛かって危なかったので
ウチのスリング貸して吊らしました
ウチが道具出す事じゃ無いけど危なくて見てられない・・・・
今度は内装屋さんが断熱材を上げてくれと・・・
まあ軽いから何とか引き込めるかなって
勿論大変危険ですよって念押しして落ちても責任取らないって言って作業開始
何とか上げられてそれで味をしめたのか
今度は手搬入で1階から4階まで上げてた軽天材料も上げて欲しいと・・・
勿論ステージ無い所に引き込みだから危ないに決まってる・・・・
元請けのクレーン屋さんから明日もココでお願いしますって電話が有ったんで
内容話して現場危ないですよって言った後
ブーム縮めて留置き体制でエンジン止めた瞬間に上からガシャーン・・・
4階に上げて取り込んでた軽天材料が3階庇に転落 行儀良くそのままの形で下に
落ちたので大事に至らなかったけど変な落ち方してたら
相棒の孫の上に落ちてました・・・・
安全に仕事するには順番って言う物が有ります
今日は作業するごとに危ないです 責任取りませんよって言いながら
仕事してましたけど最後がこんな形で終わりました
だから言ったじゃん 危ないって!!!
