今日のそれぞれ

2021年4月16日 金曜日

今日はピタミニミニで早く終われば夕方にもう1件ミニ

結局ピタ現場が一番早く終わって走ってくれました

いつもの現場を昼に終了

空調機搬出現場へ

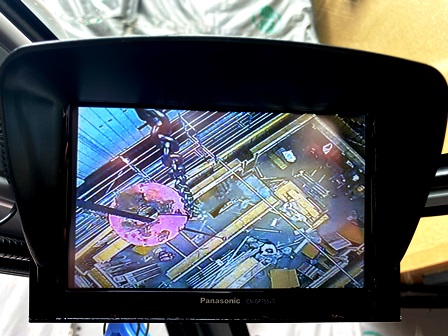

写真のカメラ映像の室外機は私が昔に揚げた室外機みたいです
もう5年程まえでしょうか

弟は昨日 私が建て方した現場で2棟目の建て方

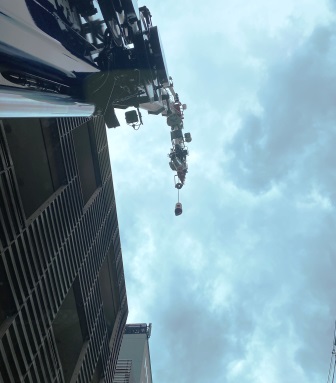

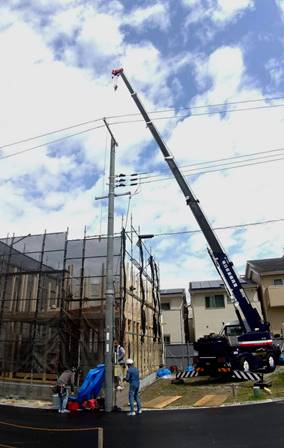

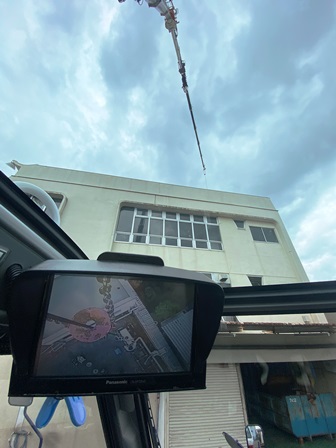

私は携帯基地局の部材搬入

朝一 13トンで届くんですかと不安な顔の監督さんと設置業者様

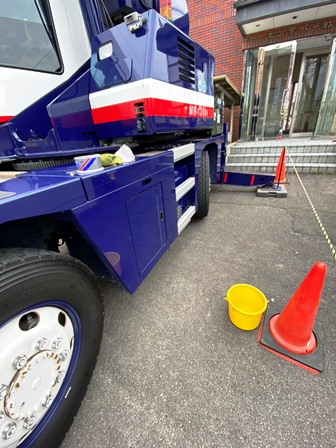

13トンヒマゴ+チルトで楽勝です
安心して下さい 私が下見してるんで大丈夫ですよと (^-^)
10時すぎには荷揚げ完了
そこから16時前までワックスタイム

昨日に待機が長い作業内容だと思ってたので水入りバケツにワックス掛けセット持参で
現場入りしました

相棒ピカピカです 皆さんには悪いけど明日は確実に雨
私が久しぶりにワックス掛けしましたからね~ 皆さんゴメンナサイ m(__)m

今日は2台・・・

2021年4月15日 木曜日

今日の現場はピタとミニの2台
空きの弟は下見班で4件下見お疲れ様でした
これは滋賀県のお客様現場

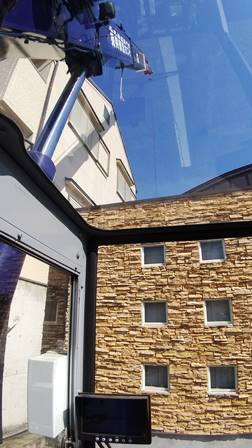

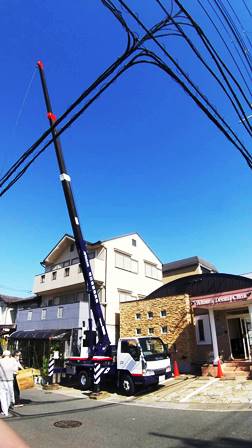

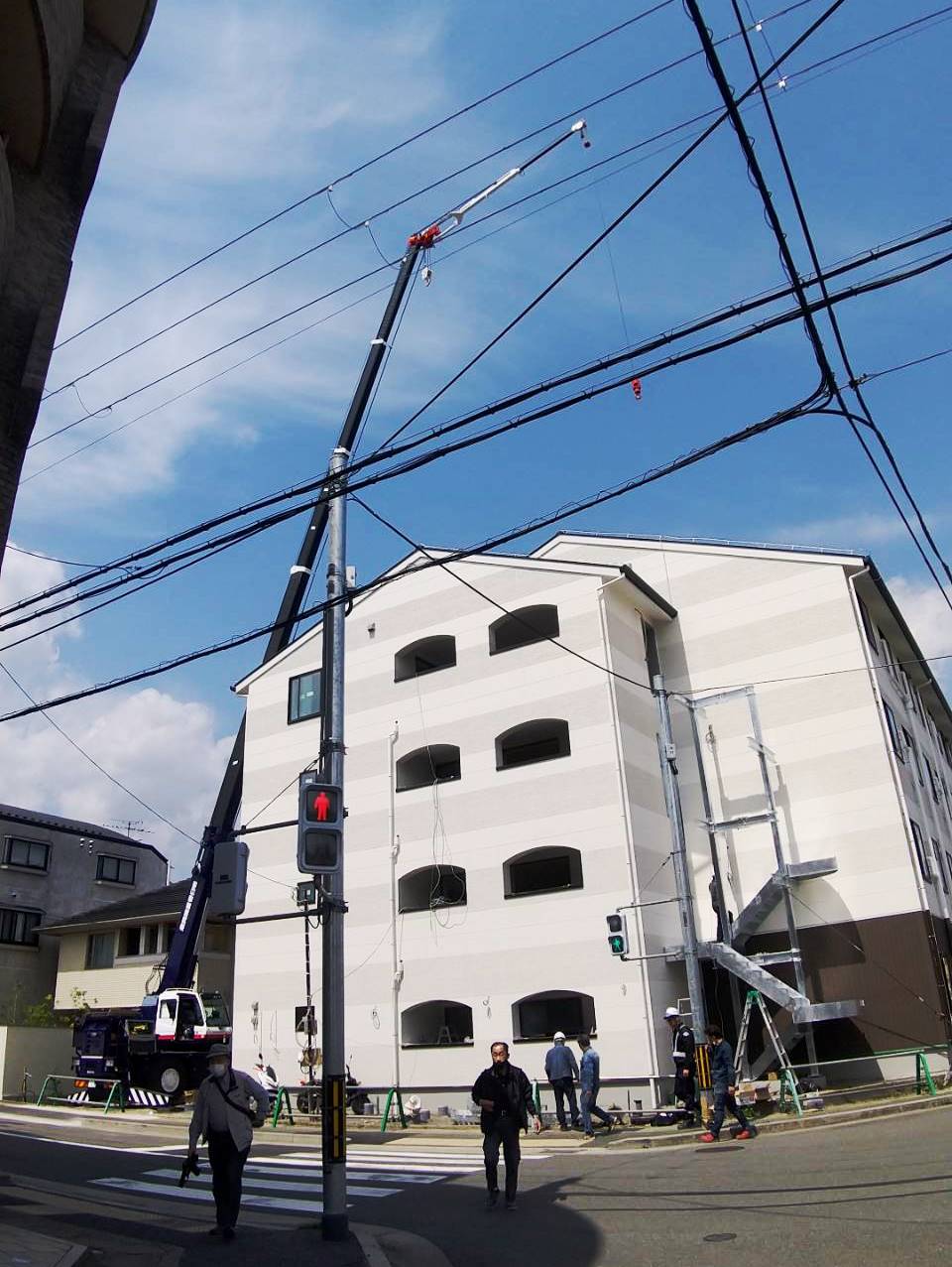

特高下で 電線高さはこんな感じ

胸の高さ位で測ってるんで高さは30m位でしょうか 電力会社の立会前に寸法取れるんで
お得意様に一歩進んだプレゼン出来る様になりました(^-^) 道具も大事ですね

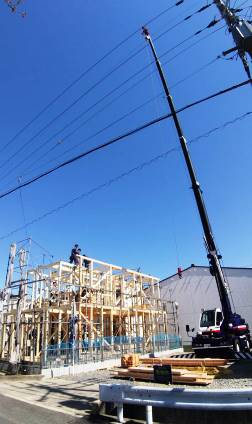

私はミニで19軒口現場の建て方 最初の1棟目

最初の1棟目ですからやり難いハズは無い(笑)
14時過ぎ終了 会社のグループラインで終わったので戻りますのラインしたら
暫く戻って来なくて良いですよって返事が・・・
帰りにサービス工場寄って相棒にエアコンガスチャージして貰って
定時前にガレージに戻ると

午前中で仕事終わったピタが水平ブームのブームグリスアップ中
だから早く戻って来るなって事だったのね・・・(;^ω^)

今日のそれぞれ

2021年4月14日 水曜日

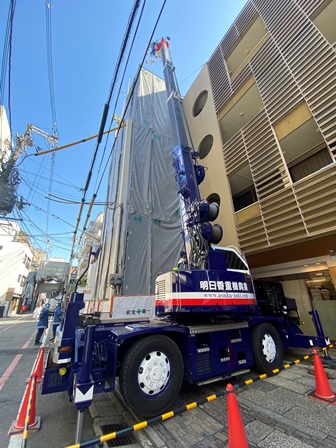

今日はミニ2台とピタ

ピタはいつもの現場で

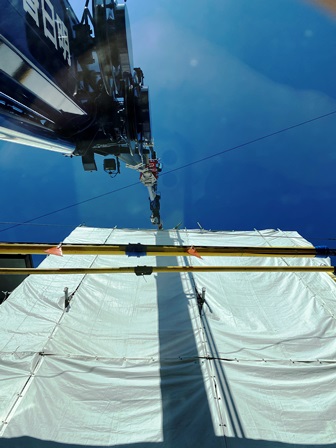

写真は鉄筋圧接完了まで帰れませ~んの図

私はバルクタンク入替

上は高圧電線 下は電話線と低圧引き込み 吊り代ギリギリ何とか入替完了
電話線・低圧引込線はブーム左側なので職人さん達に確認してもらいながら
ギリギリまで攻めて上手くいきました (^-^)
昼に戻って昼食後 下見を3件 17時前帰社
明日は現場で一日ゆっくりしようかな (;^ω^)

もう1台のミニは撮影禁止の現場らしいです・・・

今日のそれぞれ

2021年4月13日 火曜日

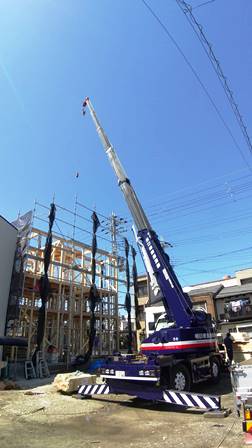

ピタはいつもの現場で梁架け

16トンは建築現場へ

狭くて長い進入路 前進で入ってバックで搬出
監督さんからは上部旋回台を反対向けて出て下さいと言われたみたいですが
最近のクレーンは逆ステアリング補正機能が無くなって
昔は後にも逆ステア時に使うバックミラー付けたりしてたけど
キャリヤ後ろ側にミラー付けてるラフターも余り見なくなりましたね
勿論ウチのG4 16トンも付けて無いのでミラー無しで出るよりはミラー見ながら
バックで出てきたと(^-^)
先日滋賀県の現場行くときに前を走ってた大阪の同業者様の
加藤の25VRには付いてましたけどね~

私は事務と雑用

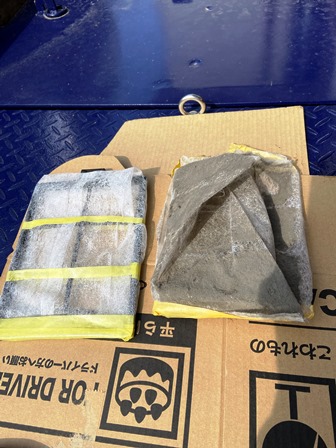

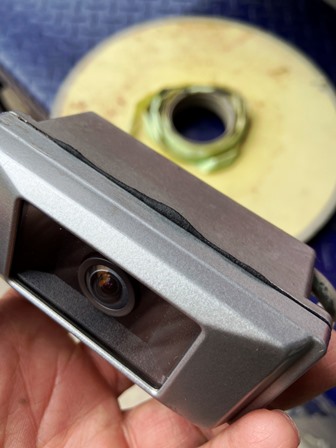

雨降る前に少し前から遊んでる左前カメラの水入り修理2回目

一発で治しきれなくて2回目の修理
今回はブチルゴムで挟んでみました 今夜は雨が良く降ってるんで
明日走り出したら結果が出てると思います 良いにしろ悪いにしろ・・・(;^ω^)

相棒とゆっくり一日

2021年4月12日 月曜日

息子はピタでいつもの現場へ

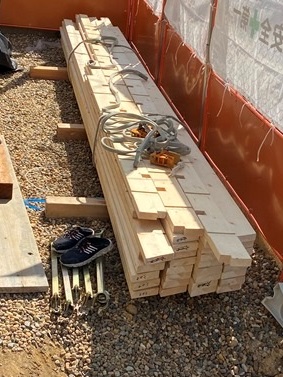

今日は型枠材搬入

今日は上で間取りが変わるのか沢山の型枠材を搬入したと・・・
入れた型枠は最後は降ろさななければならないので、
担当オペは今度はソッチの心配をしてるみたいです
電線沢山の現場は揚げるより降ろす方が難しいですからね~

私は相棒とゆっくり一日

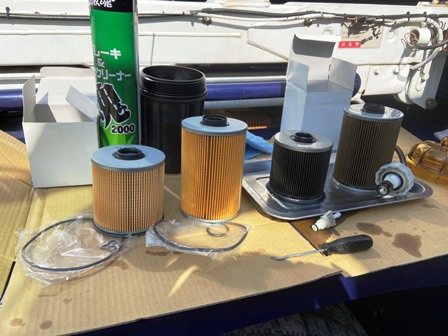

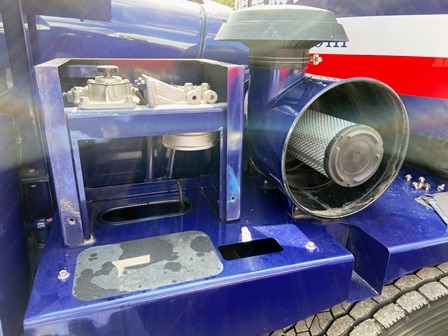

朝から燃料フイルター交換

段取り分かってるんで1時間掛からず交換完了

しかし汚れてたな~ プレフィルター 交換サイクルサボりすぎ・・・(;^ω^)
後は息子が余って使わなくなったタイヤ灯貰ったんで配線引き直して付けたりして一日遊んでました
仕事電話も少なくて今日は一日ゆっくり楽しめました~ (^-^)

休日出勤

2021年4月11日 日曜日

今日は休日出勤1件
随分前から診療の無い日曜日作業を希望されてましたが日曜日は雨が続いて
やっと今日作業する事になりました
エアコン室外機入替 日程も余裕が有って予防交換でしょうか


3トン限定じゃ無いけど能力的に十分なので3トンで弟が行ってくれました

最近稼働が少なくてコンディション維持の為にも動かさないとね (;^ω^)

今日のそれぞれ

2021年4月10日 土曜日

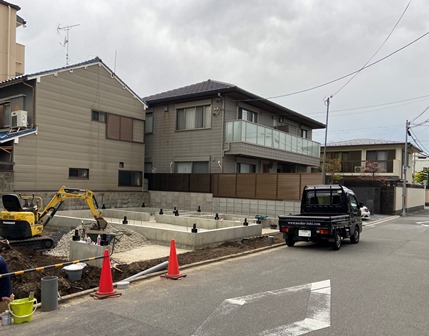

週末の土曜日 ピタはいつもの現場で鉄筋搬入へ

来週も金曜日までココの現場みたいです (^-^)

弟はミニで木造建て方
現場は滋賀県 私の現場よりもまだ奥の栗東へ

相変わらず仕事の早い若手大工さんチームで午前中終了 !(^^)!

私は建て方2日目 今日は登り梁からスタートで野地台吊って屋根終いまで
今日のメインは垂木を1枚づつ (゜o゜)

2/6で長さ5m程の材料で大屋根の上で振り回すの大変そうだったのでチビクランプ朝に積んで行きました
最初は手で下から突き上げようかと大工さん どうせ野地台吊って夕方までお付き合いするんだから
一枚づつ吊りますよってね (^-^)
安全に効率良く仕事を達成出来る事がお客様は勿論、弊社の喜びでも有ります!(^^)!
なので野地台とかチビクランプとか各種鉄板吊りとか小道具イロイロ要りますね
応援の大工さんからは野地台見てこれって売ってるの って 手作りですよ~って

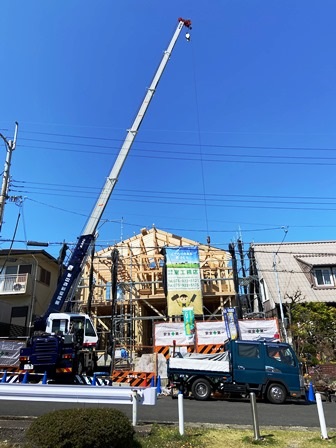

無事上棟 夕方からは上棟式 久しぶりに上棟式に参加して二礼二拍一礼
施主様上棟おめでとう御座います 心使いありがとう御座いました
良い家が完成します様に m(__)m

今日のそれぞれ

2021年4月9日 金曜日

弟は昨日の現場で消化ポンプユニット搬入 10時過ぎ終了

私は滋賀県で木造建て方 2日工程の一日目

後 50cm中に入れたら留置き出来るんですけどね・・・残念
往復70キロ走って持ち帰り
まぁ仕事は順調に進んでるんで良いんですけどね
今日は余裕見て6時前出庫 明日は土曜日なのでゆっくり出ようかな・・・
街中の車が少し減って来た様な気がしますね (;^ω^)

焦るよね・・・

2021年4月8日 木曜日

16トンは大規模木造現場で階段取付
いよいよココの現場も最後に向かってます

ヒマゴ建物越しでチルト60度でギリギリの施工計画なんですが、なんと朝からチルトが切り替わらないと・・・
サービス工場さんに現場まで来てもらい見てもらおうと思ったら動く様になったと・・・
原因不明は気持ち悪いですけどね~

息子はいつもの現場で写真無し

私は朝から洗車とメンテ少々

メンテのついでにエアコンのフイルターも掃除しようと外してみると使用期限切れ・・・

純正品がボロボロになったので不織布で適当に作ったなんちゃってフイルター
充分実用に耐えてるみたいでした (;^ω^)
午後はSE構法の現場とか

在来木造の現場とか

ツーバイの現場も1件見たけど問題無し (^-^)
3件下見して留置きになった弟を迎えに行って本日終了
明日は滋賀で往復70キロ 2日上棟の一日目 現場遠いな~(;^ω^)

今日のそれぞれ

2021年4月7日 水曜日

弟は木造建て方

16時頃終了

息子はピタでこの前にALC搬入した現場で今日は屋根材

センチュリーボードからその上の屋根材まで一日 16時までお付き合い (^-^)

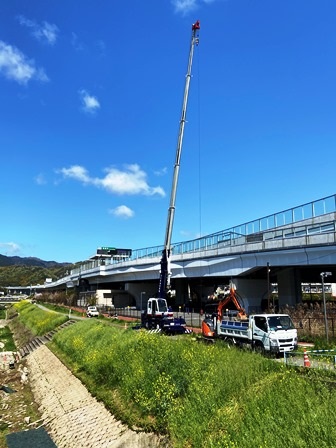

私は河川の補修工事

メインブームベタベタまで倒してダンプ4台分の土砂搬入してました
私も16時頃終了(^-^)

 今日は皆早く戻れたので早く解散  戻りが遅いと戻るまで待ってそれから
 明日のブリーフィングって事で事務所で話込んで遅くなるんですよね・・・(;^ω^)
