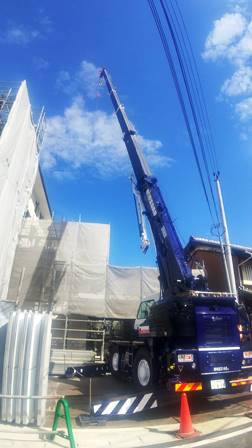

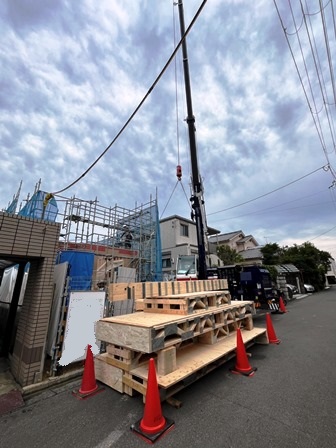

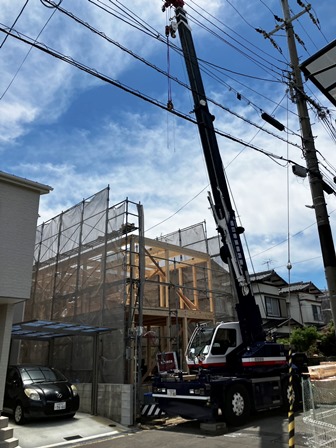

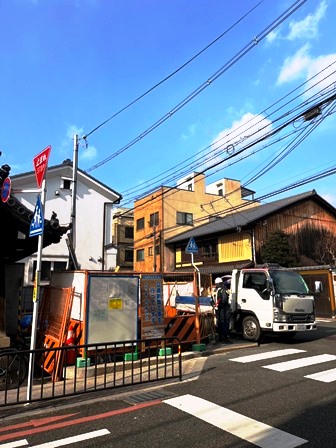

昨日は3tで往復100キロ弱 木造建て方へ

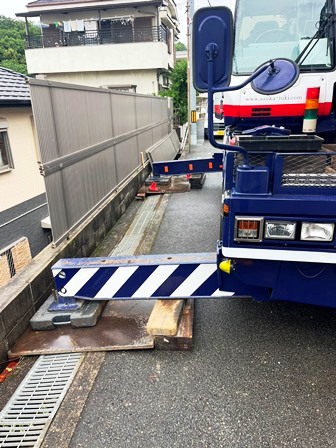

旗竿地で増トンユニックは現場に入れ無いので資材はユニック搬入

実車のユニックは結構強い 3tトラッククレーンよりも・・・(笑)

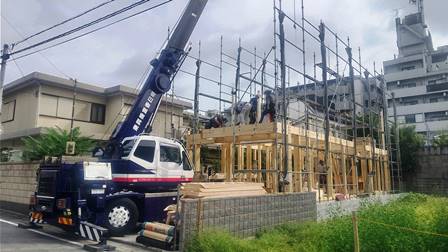

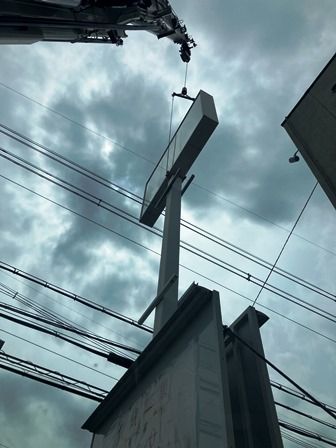

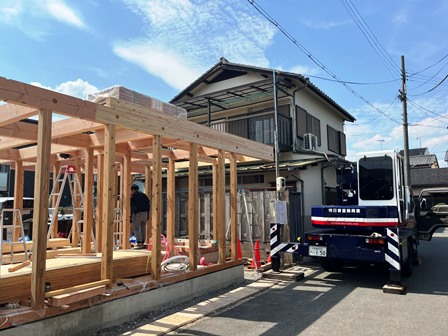

今日は13Rで昨日ピタで建て方した現場で残りの母屋スタートで屋根合板まで

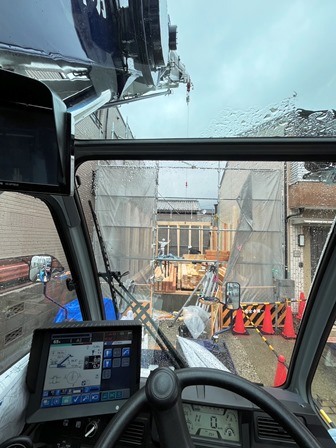

2日間ピタでオーダー頂いていましたが雨で順延になり2日目が手配出来なくてミニで行かせて頂きました
勿論奥まで届くハズは無く材料揚げるだけになりましたが大工さんはこれで十分と・・・ ありがとうございますm(__)m
久し振りに更新
2026年11月26日先週のそれぞれ
2026年11月15日月曜日は足場材搬出

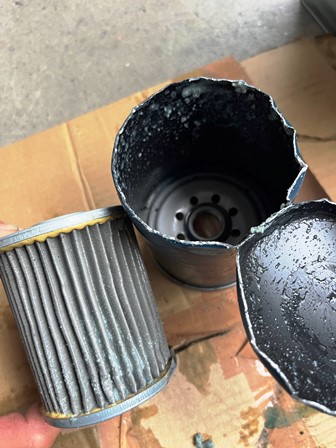

少し前に弟が搬入してくれた現場で即終了 早く戻れたので相棒のクーラントと温水フイルター交換

寒くなってきてエアコンの温度設定程 暖かい風が出なくなってきてました
分解確認するとそれなりでした・・・

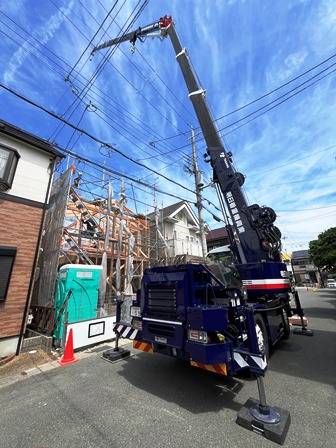

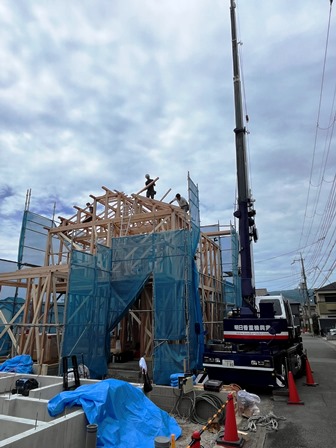

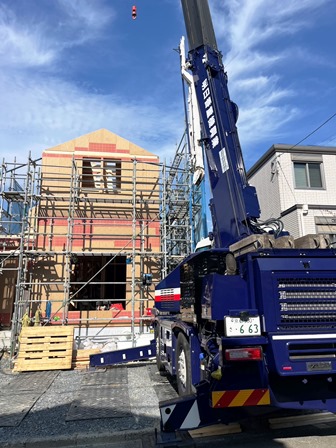

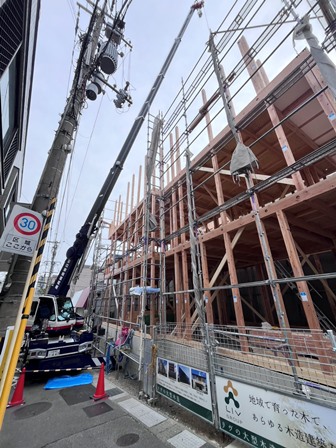

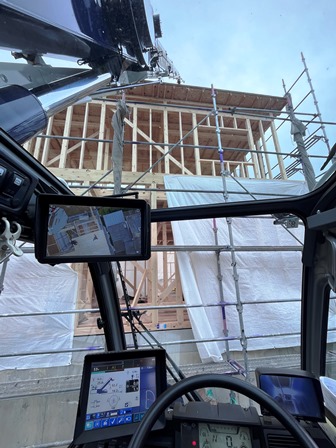

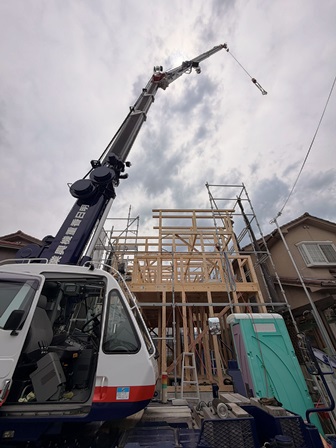

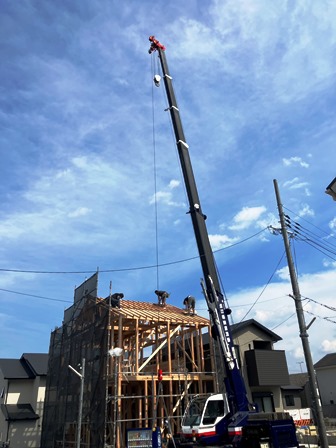

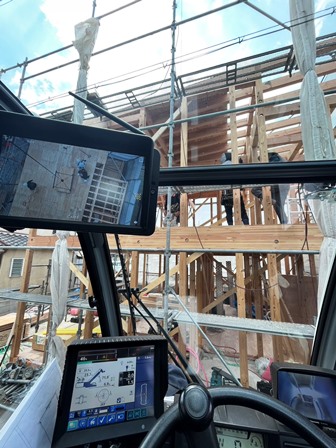

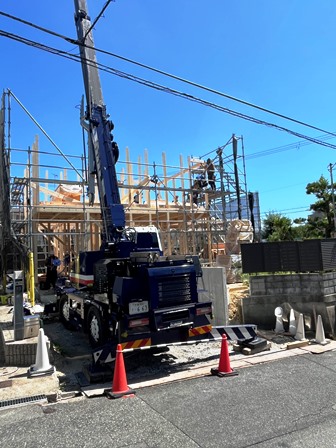

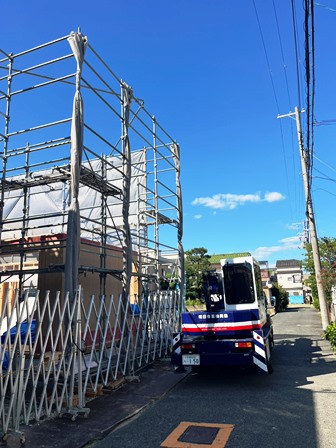

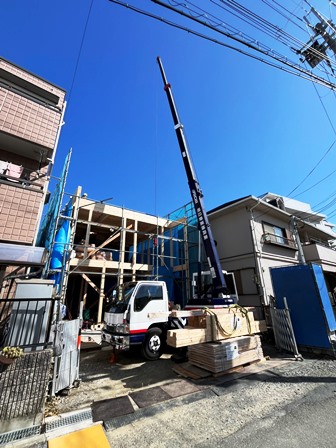

火曜日は木造建て方 2階建てと平屋の1日2棟建て 昔は木造3階×3棟なんてのもありましたね~(+_+)

大工さんの頑張りも有って16時頃には終了 約10分で帰社 近い現場は有難い (^-^)

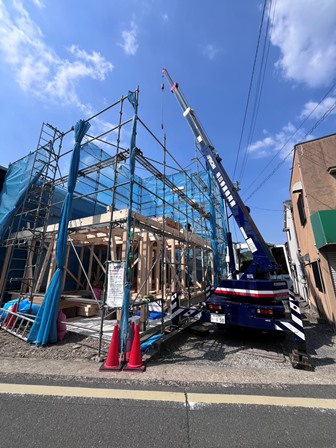

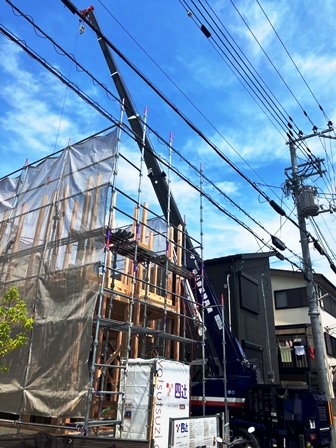

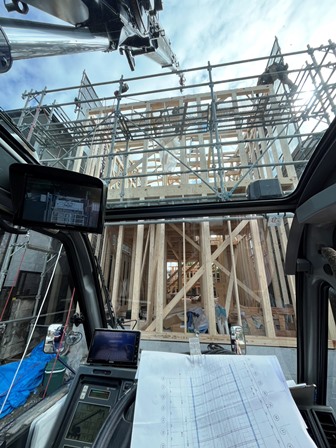

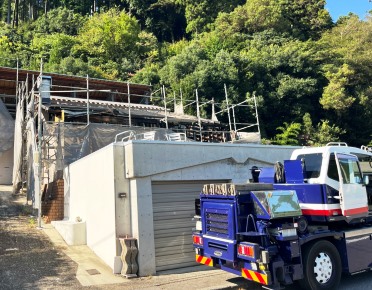

水曜 木曜とSE構法建て方へ

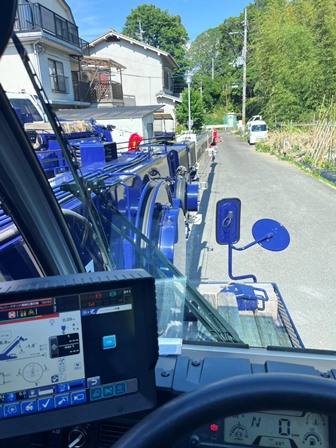

今時珍しい先行足場無し 足場が有ると資材搬入が3tでも出来ない現場なんです(;^ω^)

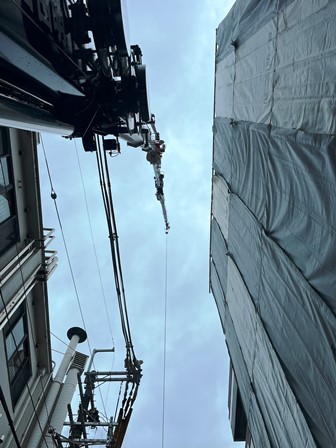

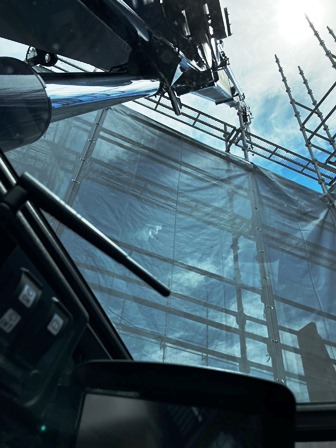

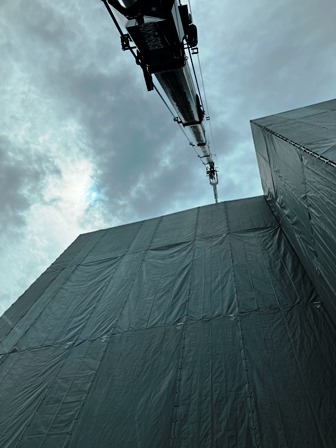

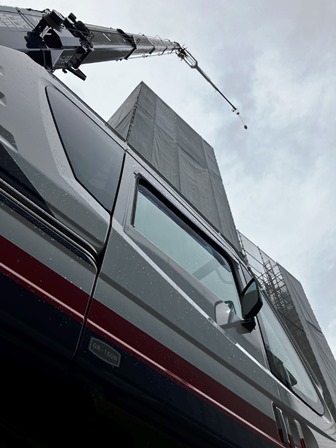

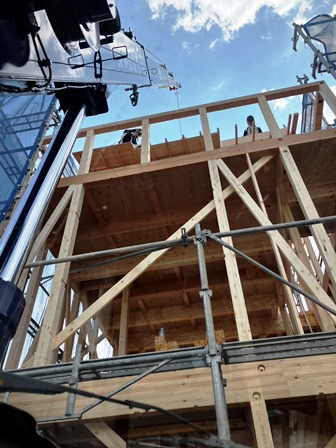

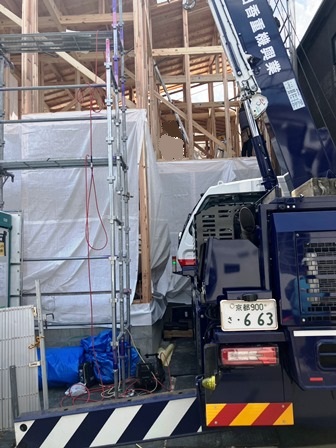

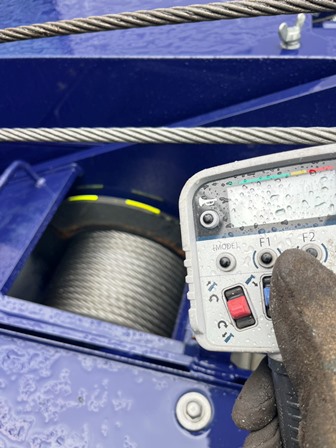

ビルトインガレージの梁はW梁の7m ウインチめりめり鳴ってました・・・

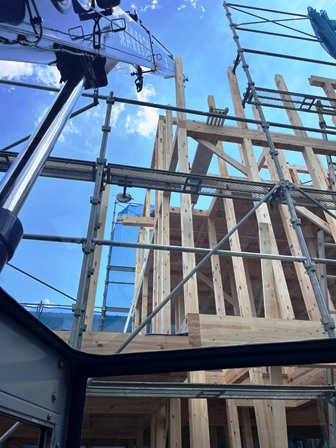

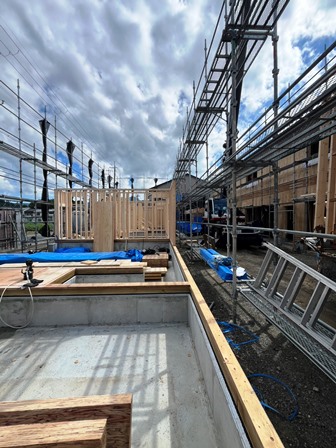

この後移動して3階床まで組んで一日目終了

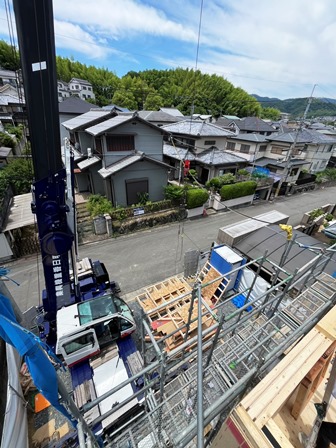

出来るだけ離れて嵩上げしても奥の梁 50cm程届かなかったけど、大工さん頑張って何とか収めて頂きました(^-^)

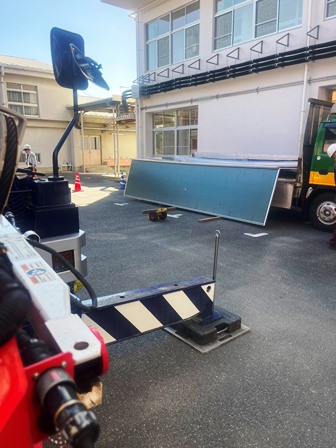

金曜日は同じお客様の他現場で鉄板引き揚げへ
時間と他の搬入車の間に入って鉄板10枚程を2回で現場よりガレージまで持ち帰りガレージで敷き込み終了
3tユニック返却して停めてた軽トラに乗換え養生合板の引き取りに市内で28mm合板10枚引き取り終了
土曜日は前日弟が入ってくれていた木造現場で建て方2日目

昨日に搬入終わっていて今日は野地1山を野地台で吊ってルーフイング6本揚げて
未だ来て無い屋根屋さんにLINEで材料揚げて有りますよと連絡入れて
私は午前中終了で現場を離れました
午後は下見2件 1件目は哲学の道付近 外国の人しか居ませんでした・・・

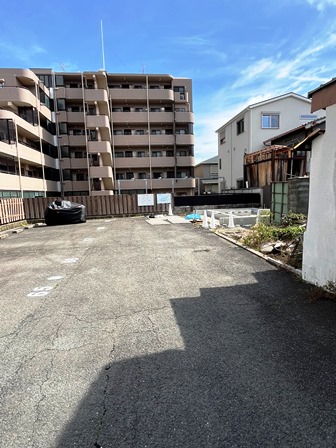

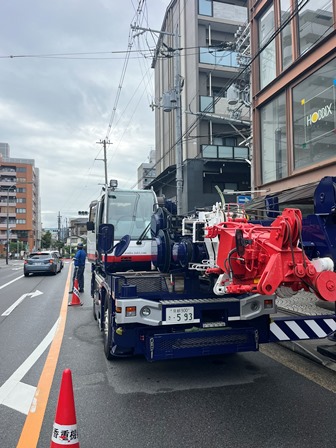

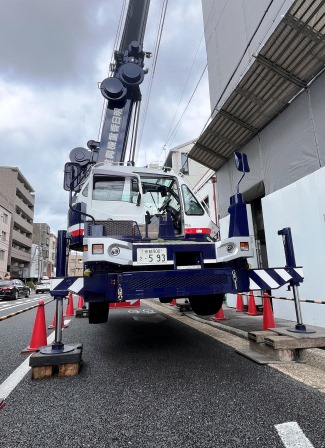

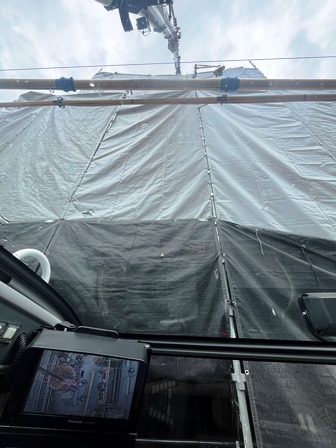

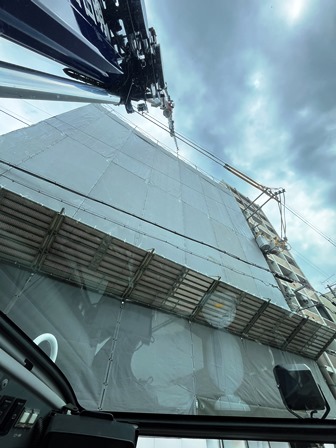

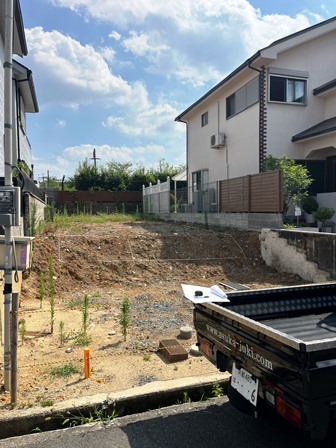

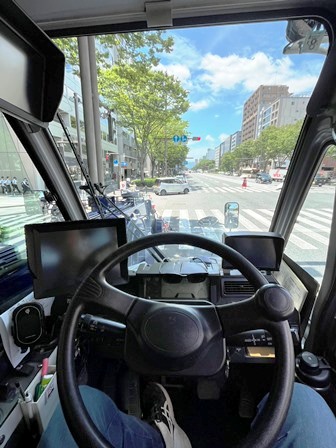

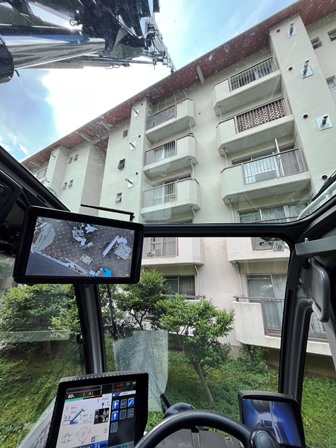

2件目は15時お客様と打ち合わせの京都市中心部 エアコン室外機の入替現場

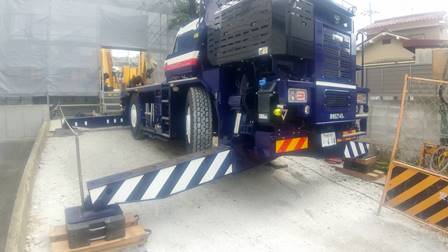

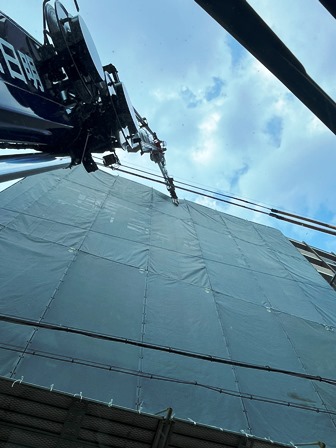

国道沿いなので出っ張らない様にアウトリガーだけ歩道に据えようと思ってよく見ると
歩道に穴が開いてる・・・ 他の電気ボックス付近も波打ってて これはアカンヤツ

バス停前の夜間作業になるので道路使用ガードマン等一式になるので話が決まれば、潔く1車線占有で許可申請する事にします(^-^)
バタバタした1週間終了しました
先週はパネル現場

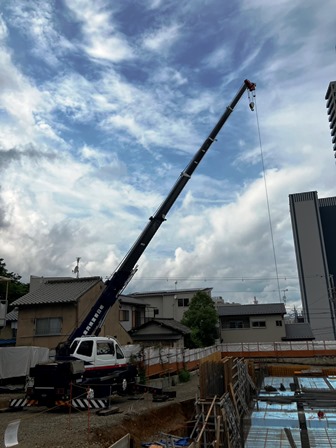

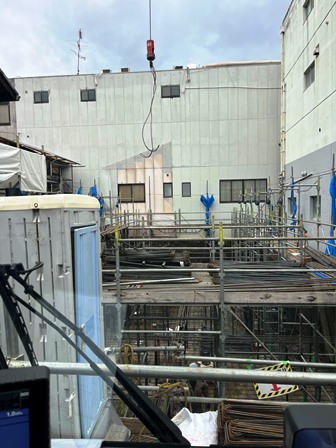

2026年11月8日月曜日は基礎乗り込み現場で先行施工の奥の屋根パネルを据付

火曜日はラフター乗り込み部分の鉄板撤去で水曜日足場で木曜壁パネルで金曜屋根パネルでした 残りは弟が行ってくれました

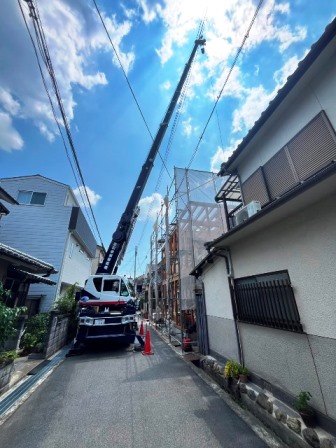

私は木曜日から同じお客様の他現場でパネル建て方3日間

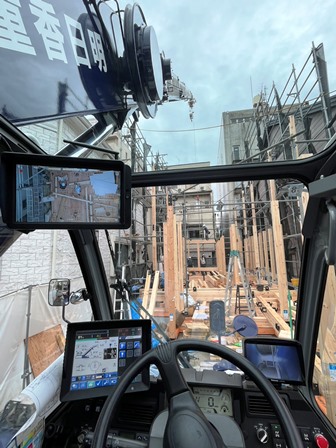

こんな感じで1壁スタートなんですが壁2枚起こすとトラックはブラインド 全て見えない所からの荷受け

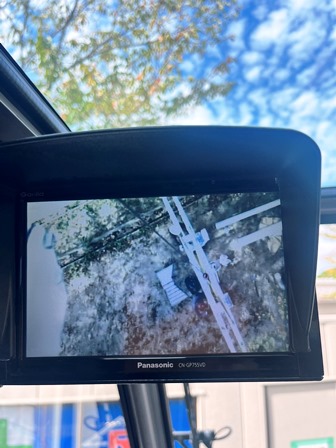

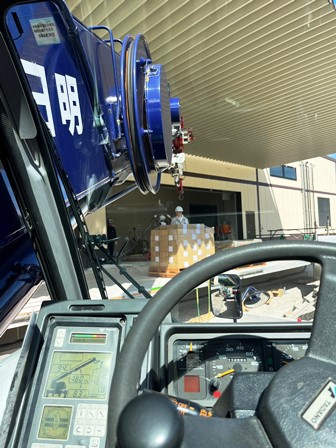

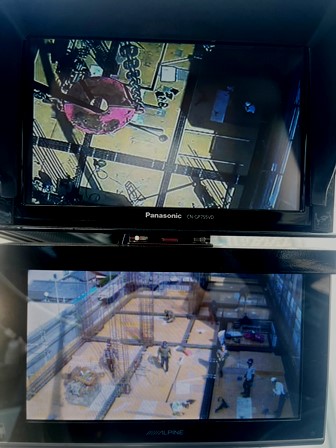

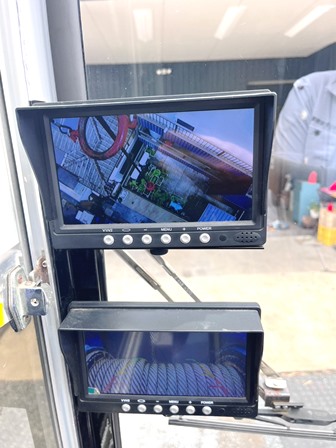

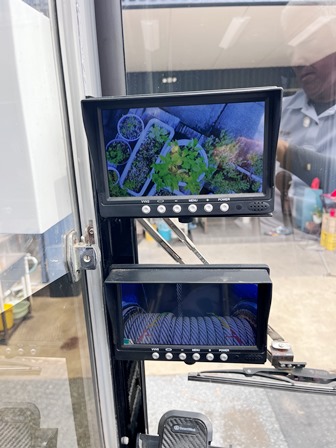

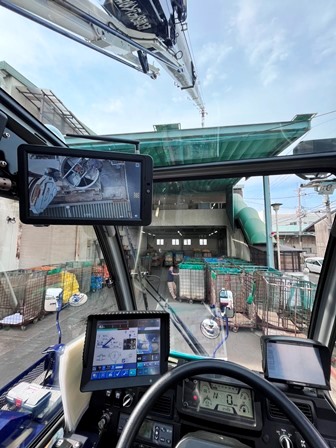

下見時から分かってはいたんですけどね~ 玉掛けさんにカメラで見てるんで上から見て分かり易い合図をお願いして
建て方スタート 本当は3者通話の無線機が欲しい所ですけどね・・・(;^ω^

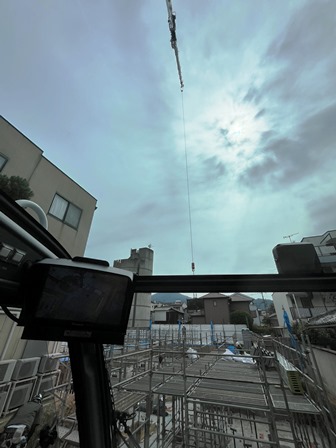

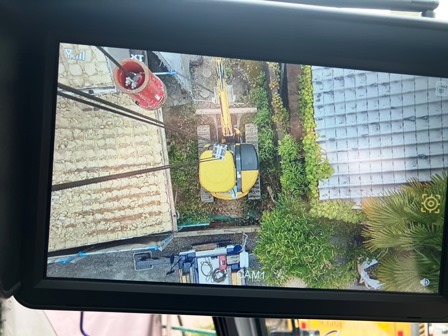

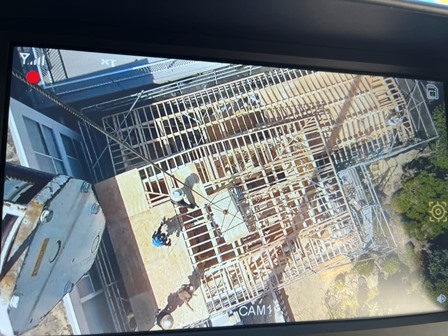

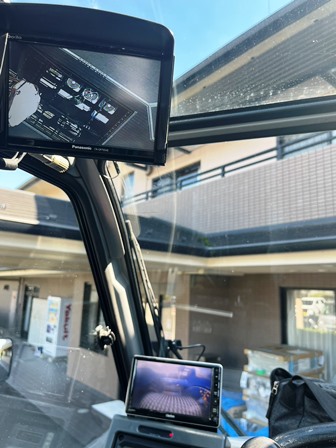

ズームソコソコ引いて上から玉掛け見ながら作業してました

玉掛けさん 3日間お疲れ様でした

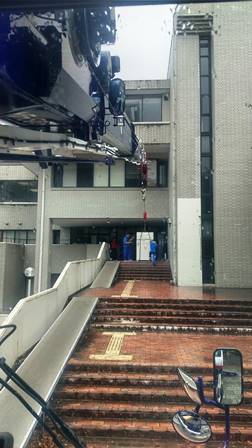

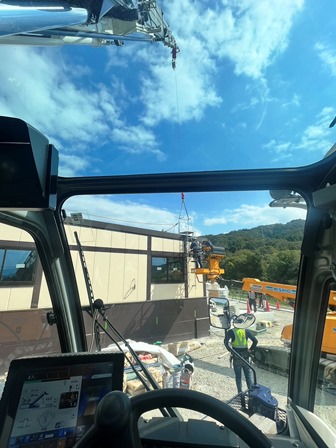

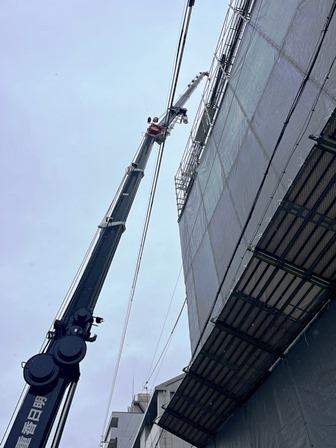

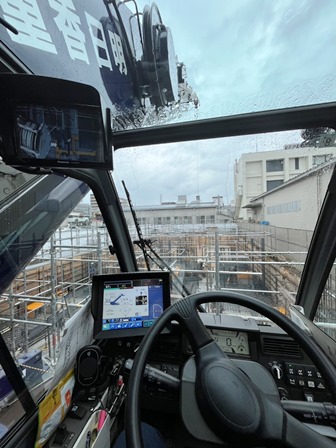

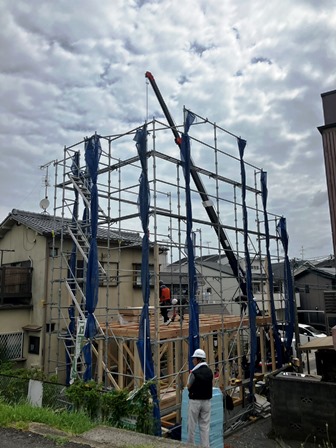

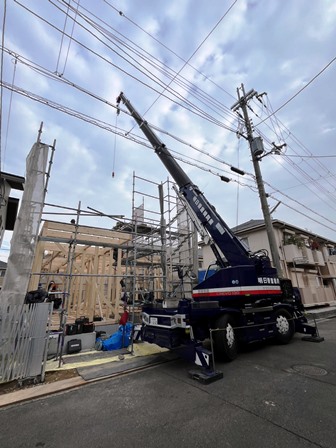

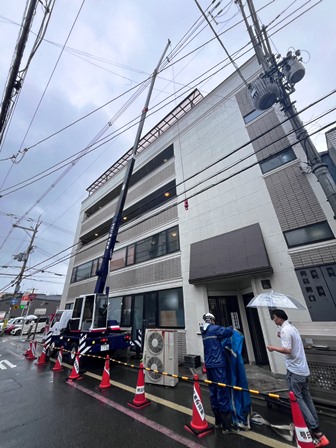

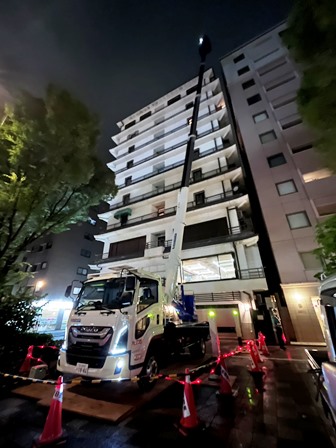

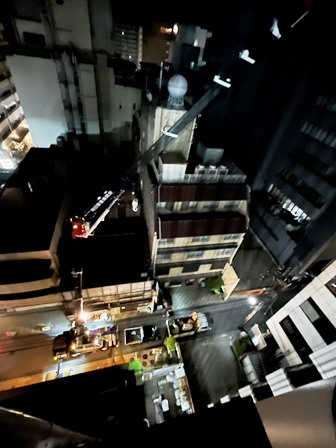

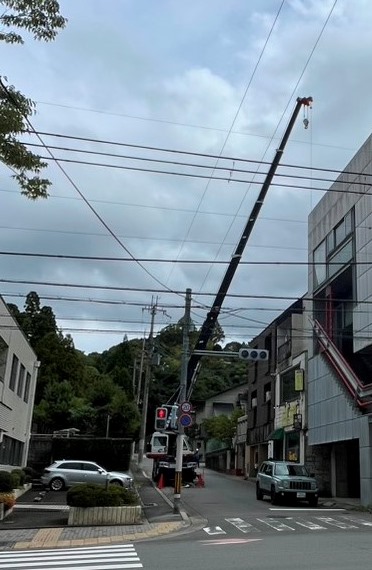

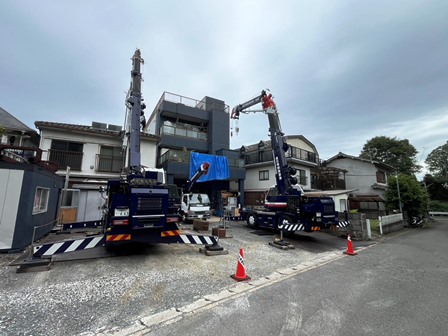

金曜日は夜勤 60Rで4階へユンボ揚重 同業者様に応援お願いして 警察との打ち合わせ 道路使用申請等した
弟が現場へ付いてくれました 20時入で22時には無事終了

先週のそれぞれ

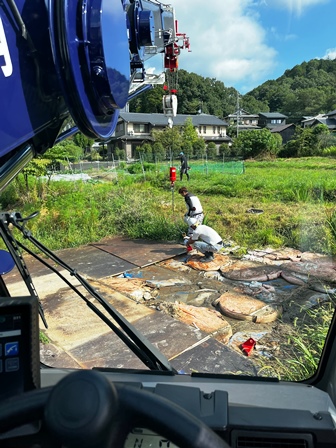

2026年11月1日先週は納涼床の解体や基礎乗り込み現場の鉄板敷き雨の日は現場でお客様と打ち合わせの日々
納涼床は設置期限が10月末までなのでギリギリです(;^ω^)

コッチは弟が行ってくれました

コッチは1日目私 2日目は弟が行ってくれました お疲れ様でした~
この2日目、私は息子と二人でツーバイ現場で基礎乗り込み用の仮設ステージ設営

少し前に進入路に5/10を10枚程敷いてるんですが、さらに5/10を2枚敷いてスロープ作って
そこから先は4/8を7枚敷いて基礎上にステージ完了
大工さんの土台据付とラップするんですが、いつも一緒に仕事をするメンバーで
お互いの仕事がし易い様に床合板を振ってあげたり少し待機しながら夕方には無事完了

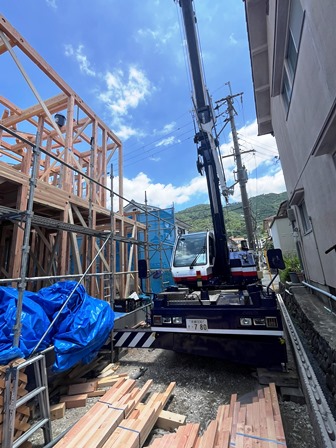

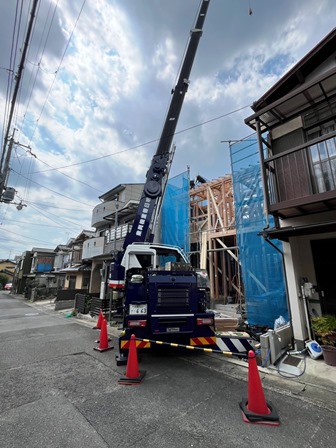

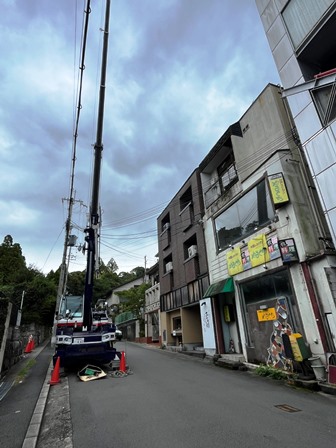

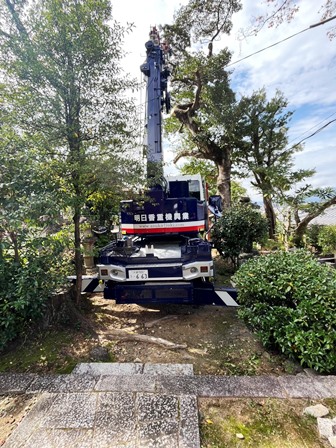

最終土曜日は往復120キロ程走り滋賀県で木造建て方へ

5時半に出て7時半現着 いつものメンバーとゆったりとした一日 17時には戻れました 皆さんお疲れ様でした~ (^-^)
今週は留置き現場へ

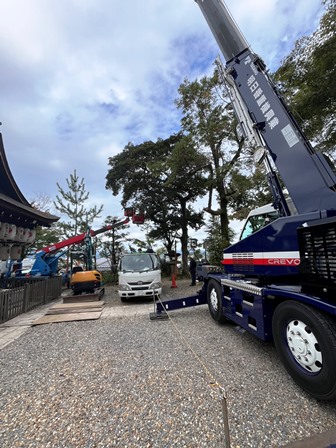

2026年10月24日今週月曜日から留置きで神社の現場へ
月曜日はクレーンを据える場所作るのにとりあえず伐採開始

クレーン作業出来るように上を開けてもらってクレーンセット

火曜日からはミニユンボを搬入してワイヤーモッコで土砂搬出開始
ひたすら土砂搬出

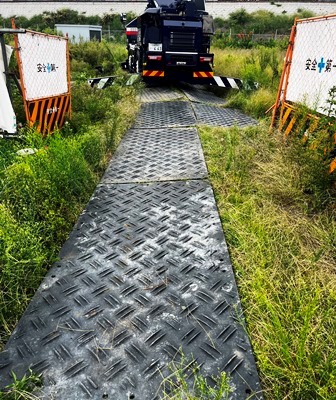

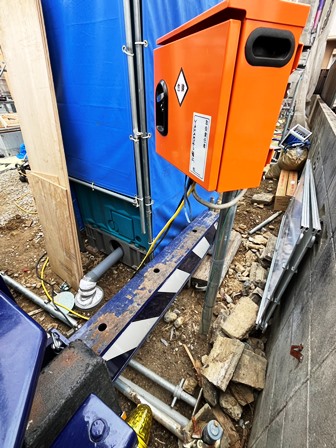

木曜日は施工基地作るのに鉄板敷き込み作業

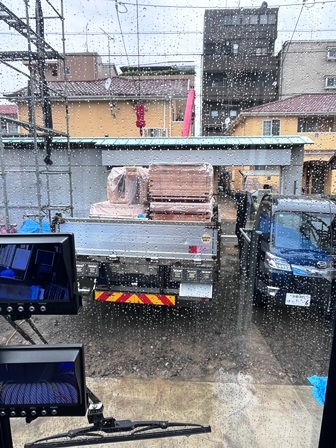

朝から上で使う3/6鉄板搬入して昼前に一段下のガレージに降りて5/10鉄板敷き込み

午後便で到着する筈の鉄板がお祭りで道路が通行止めで現場に入れないと連絡が・・・今日って時代祭りやん(+_+)
朝一現場の誰一人、気付いて無くて・・・

お祭りが終わるまでトラックは入れないので私はコンビニでコーヒ買って少し時代祭り鑑賞
夜は夜勤のピタの現場へ養生材料運んで午前3時過ぎ終了
夜勤明けは合板片付けて3tのタイヤ交換へ

いつもお世話になってるタイヤ屋さん 世代交代で御子息が新社長にとの挨拶状が来てました
うちも時間の問題かな~ まぁ早い方が良いと私は私は思ってますけどね~ (^-^)
先週のダイジェスト

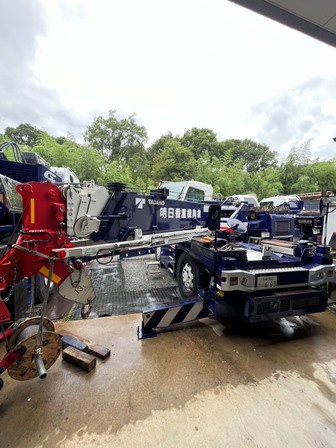

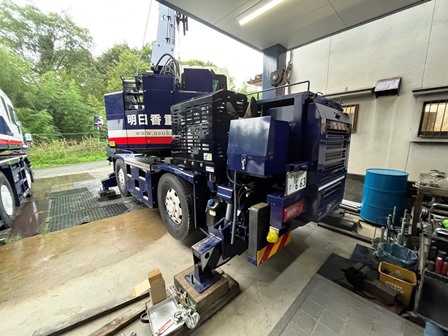

2026年10月16日火曜日は私は事務所で相棒メンテ

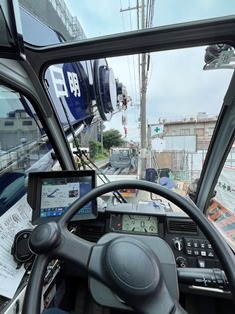

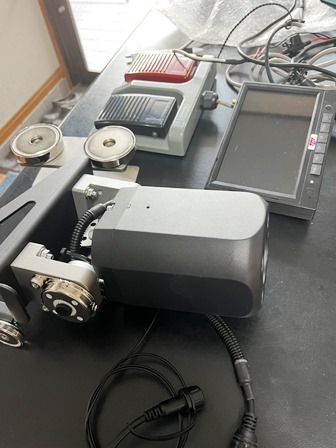

起伏シリンダー上側から軽く異音が出てて空いてる12Rでラジコン持って
ブーム吊って角度変えながらグリスアップ

角度変えた2回目でグリスが回ったプシュと音が出て異音消えてくれました
で、他もイロイロやってると、近くの保育園の子達が会社訪問に(^-^)

取りあえず即席の試乗体験会やってみました この中から未来のオペさんでも輩出なるか・・・
最初、気が付かなかったですがウチの王子もこの中に 保育園の姿はウチで見せる姿と別物でした・・・(;^ω^
次の日は屈伸高車オペ

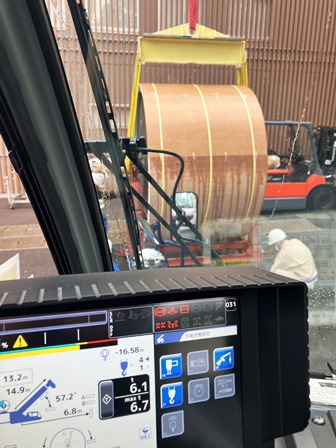

狭いスペースに何とか差し込みました 左右の隙間10cm 高さはカゴから50cm
親ブーム起伏と屈伸で差し込むのですがこういう動作は残念ながら平行移動モードでは
出来なくて個別モードで指先つりそうでした・・・

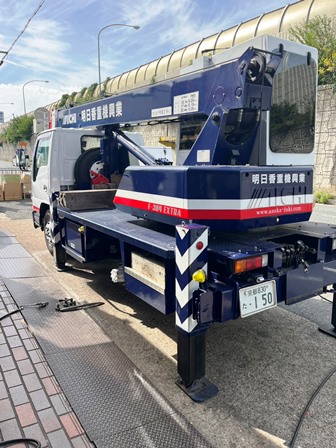

木曜日はお客様が見立てた遠方現場 往復100キロ程
遠いので3tで行けるよって事でオーダー通り3tで行ってきました

ピタリ賞 3tベストチョイスでした(^-^)

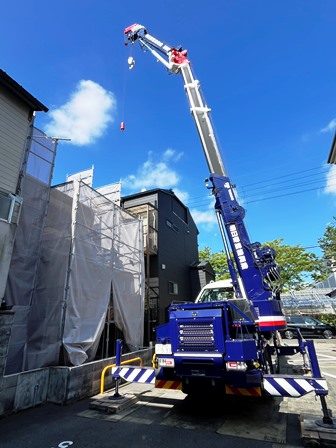

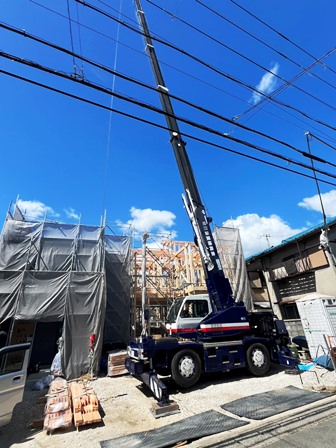

金曜日はログの建て方へ大工さん2人私 計3名で荷降ろしから少し残業して1階ログ積んできました
土曜日は少し前に下見した現場で丸太と梁の入替へ

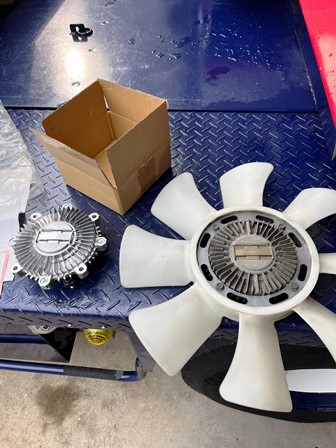

戻ると息子が16Rのロータリーの水漏れ修理 コアのシールパッキン交換してくれてました

このタイプのスイベル シールパッキン初めてでしたけど基本は昔のタイプとそう違わない感じでした
部品代は昔の倍以上してますが(;^ω^)

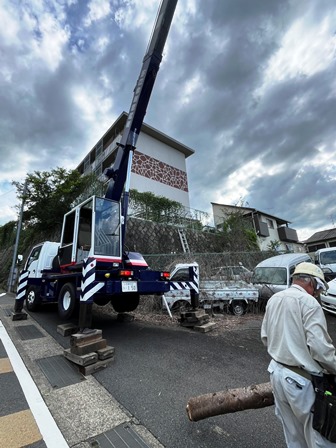

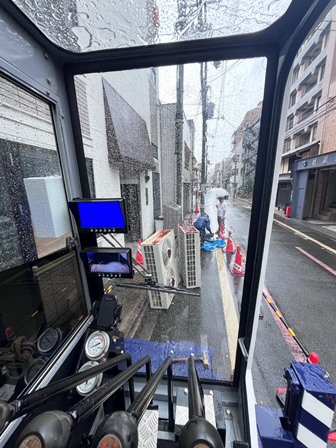

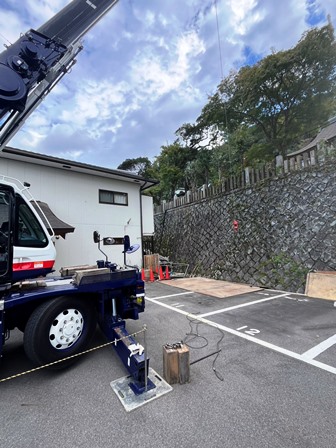

連休明けの火曜日は3tでエアコン室外機の移設へ

現場に着くと打ち合わせ時と現場の状態が変わってて

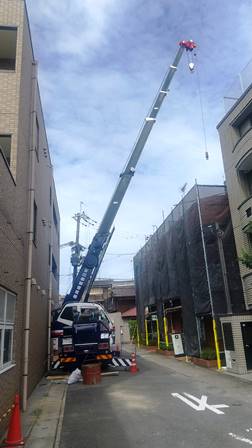

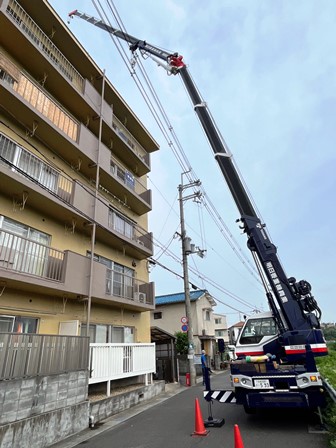

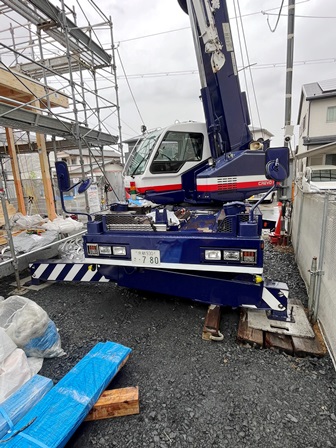

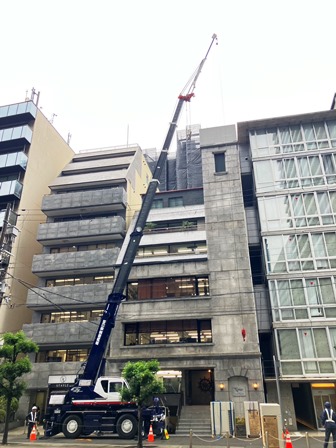

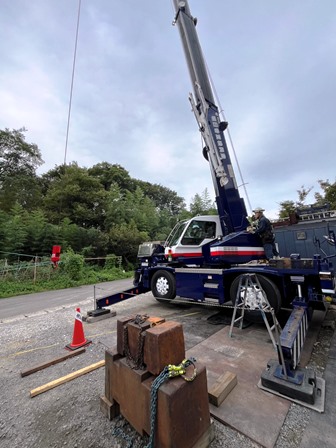

久し振りの3tジブ出しオフセットで目標点にギリギリ到達 保険でジブ付けて行って良かった~
ココから搬入現場へ

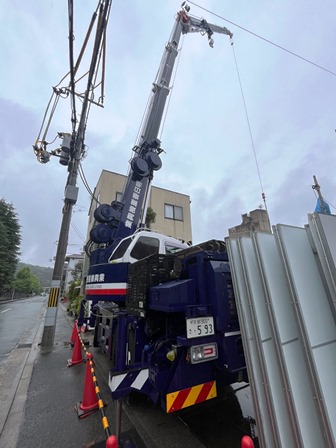

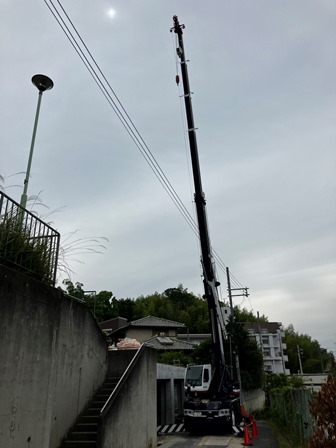

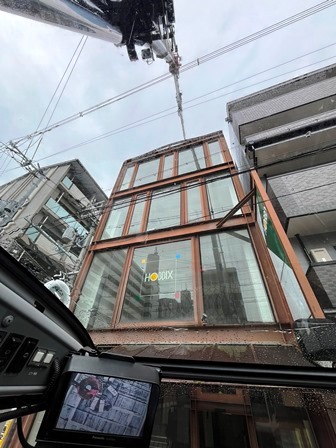

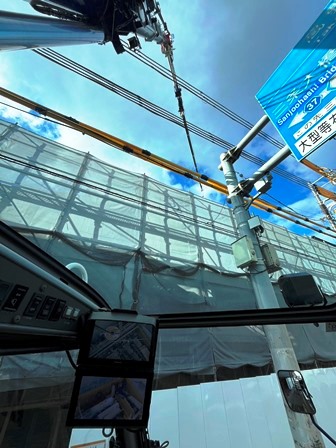

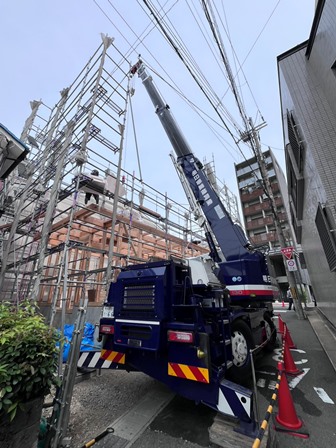

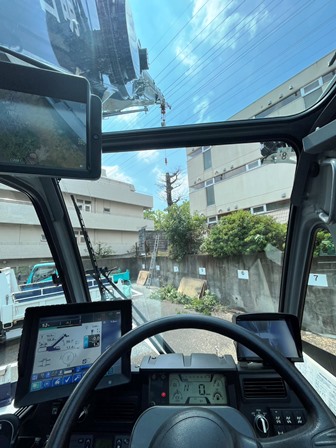

電話線・電線沢山の間から動きながらブーム起こして何とか据えれて無時終了
こんな感じの先週でした (^-^)
今週イロイロ
2026年10月4日月曜日は雨で中止 火曜日はツーバイ賃貸物件で最後の野地垂木搬入
水曜日は木造建て方 遠方現場も有って私は近場の現場を配車してもらいました

久し振りに乗るGR-120 建て方系は相棒G4 13Rよりコッチがダイレクトで乗り易くて好き!
木曜日は老人施設でエアコン室外機交換へ
13時入で1台交換 搬出から搬入の1ターンで14時終了

ココから15分程滋賀県の方に向いて現調1件

仕事出た時に見れて助かりました この日見れ無かったら日曜下見案件になってました
金曜日は更にシャープでダイレクトな乗り味の3tで息子が建てた残りの2日目 母屋 垂木 野地で午前中終了

現場で弁当食べて13時半搬出 10分走ってツーバイ現場で下見1件

少し先に屋根パネル載せに行きます(^-^)
そこから更に30分走ってもう1件下見

コッチもそこまで条件悪く無い現場(^-^)
土曜日は学校の黒板搬入へ

ココも9時入 10時終了 ありがとうございました ここの改修現場の最終回でした~
これで1週間終了です
あっという間に日曜日
2026年9月27日シルバーウイーク明けて24日からあっという間に本日 日曜日
24日はツーバイ現場2棟目の現場へ

25日からはSE構法建て方へ

26日は残りの屋根合板貼って無時終了

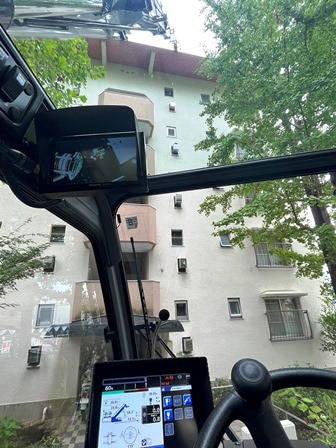

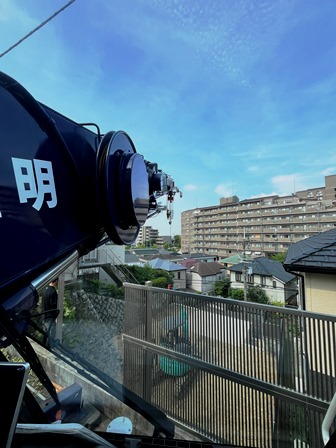

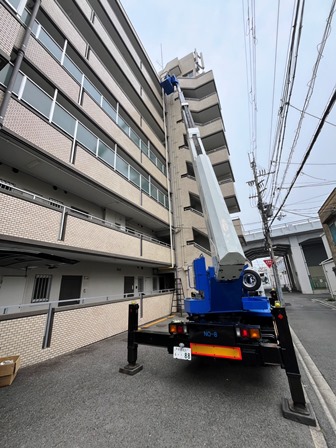

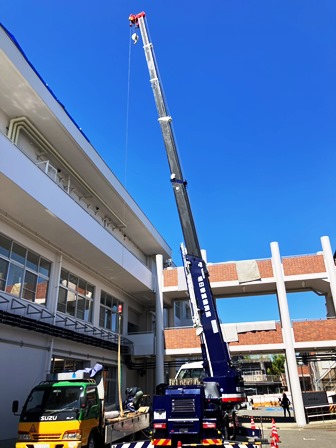

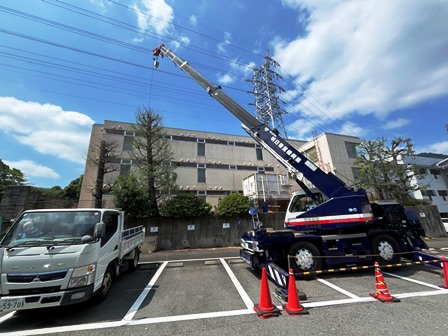

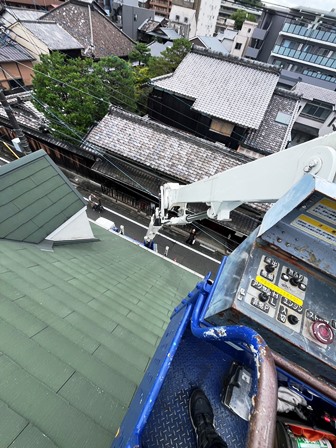

本日は休日出勤で19.5m屈伸高車オペ

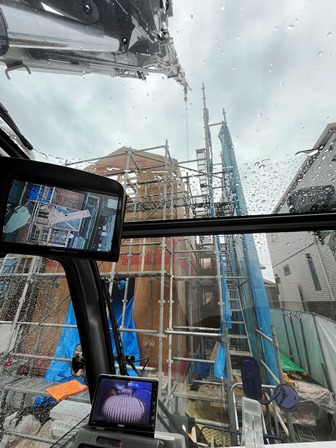

15.5mでもギリギリ届きそうで、オーバースペックかな~ なんて朝一思ってたのですが
据えて作業してみると、やっぱりコッチがベストチョイスだったかな
2階から4階までブーム折ったまま作業できて時間も短縮できて雨に降られて少し待機してたりしてましたけど

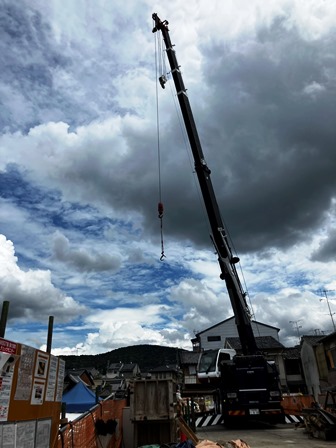

無事終了です この前も屈伸高車乗ったので、ココだと思うベストポジションに据えれました
明日は雨で中止にになったので、代休ですかね~ 現場見には出ますけど・・・(;^ω^
シルバーウイーク・・・(;^ω^
2026年9月23日良く働いた1週間
2026年9月20日先週は良く働いた1週間でした
月曜日は木造建て方へ 4棟現場の1棟目 ココのお客様 中々忙しくて私は行ける事が少なくて
棟梁とは朝一番 久しぶりですと・・・(;^ω^

土砂降りに遭いながら何とか定時終了
火曜日は屋根材の搬入へ

カバーリング工法で昼抜き13時終了 先週で一番楽なお仕事でした 屋根屋さんありがとうございましたm(__)m
水曜日からはSE構法建て方3日間

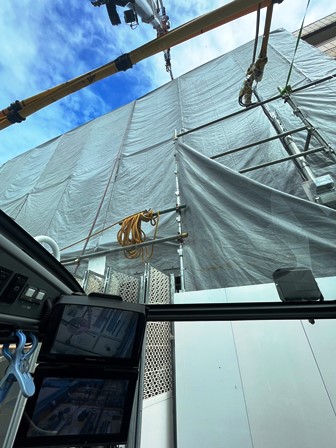

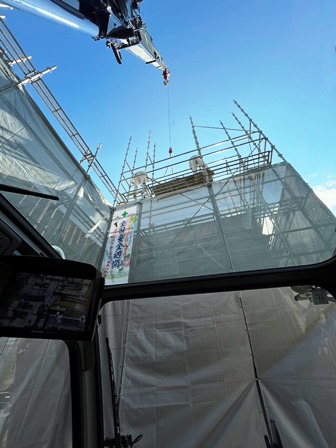

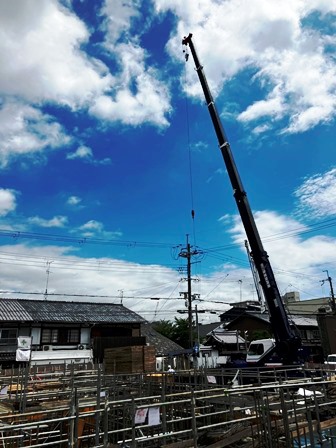

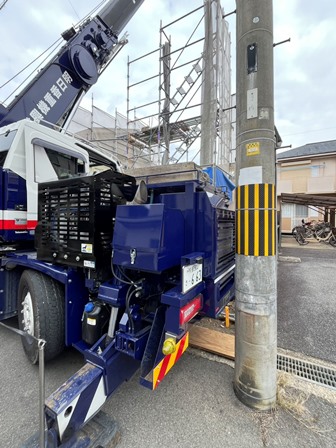

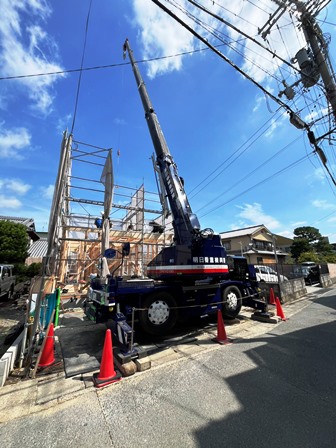

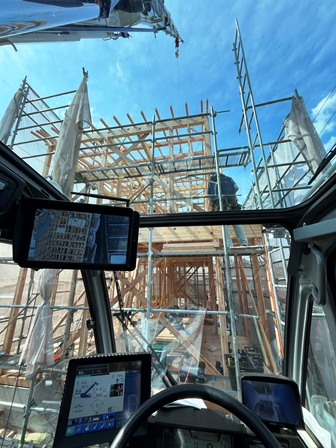

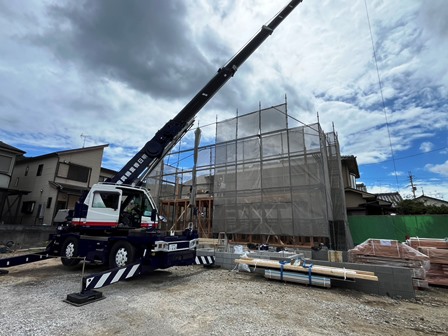

写真は最終日の屋根パネル据付です

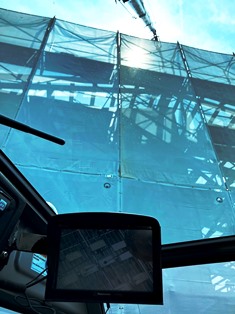

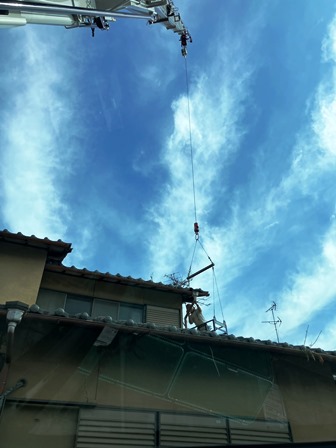

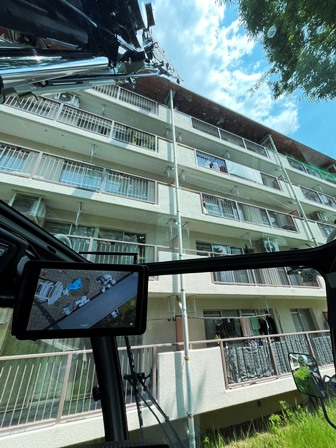

2日目は同じお客様で屋根補修で屈伸式高車オペを午前中

電話線と電線近くて張り出し格納時 干渉制御が効いて動かし難かった(;^ω^) 昼前終了で
弟に乗ってもらってた自分の現場へ戻って弟と交代
金曜日無時完了
土曜日は又ツーバイ現場に戻り2棟目の1壁起こして1週間終了

先週はキャパオーバーな1週間 3台の稼働率は100%オーバー お得意様が時間変更して頂いたり誰かが2現場走ってくれたり
夜勤に出たり 同業者様に助けて頂いたりで何とかなりました 皆様ありがとう御座いました
ゆっくり休養してシルバーウイーク明けの仕事に備えたいと思います まぁまぁ疲れた・・・(;^ω^
